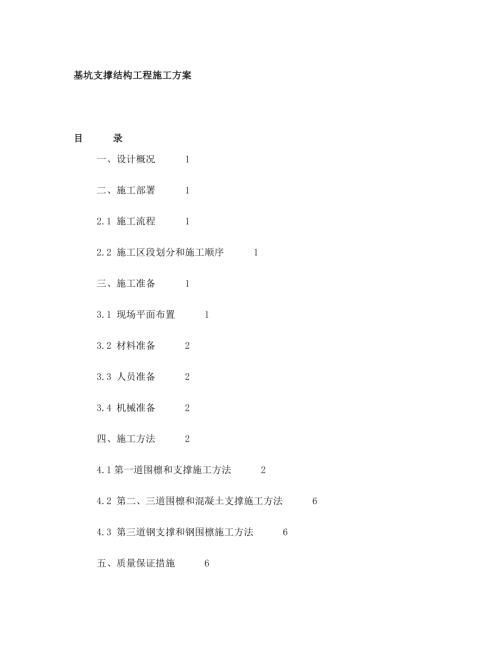

1、基坑支撐結構工程施工方案基坑支撐結構工程施工方案目目錄錄一、設計概況1二、施工部署12.1 施工流程12.2 施工區段劃分和施工順序1三、施工準備13.1 現場平面布置13.2 材料準備23.3 人員準備23.4 機械準備2四、施工方法24.1 第一道圍檁和支撐施工方法24.2 第二、三道圍檁和混凝土支撐施工方法64.3 第三道鋼支撐和鋼圍檁施工方法6五、質量保證措施6六、安全、文明施工措施7七、環保措施及監測77.1 環境保護措施77.2 配合監測單位及時做好監測點的布設8八、工期保證措施8基坑支撐結構工程施工方案基坑支撐結構工程施工方案一、設計概況一、設計概況本工程支撐結構工程共分三道,第
2、一道支撐為混凝土支撐,南側支撐中心標高為-3.70m,北側為-2.90m;第二道支撐為混凝土支撐,南側支撐中心標高為-8.65m; 北側為-8.00m; 第三道采用鋼筋混凝土結合鋼結構,南側支撐中心標高為-12.55m; 北側為-11.90m,基坑角部為混凝土支撐,基坑中部為鋼支撐。基坑周圍設置三道圍檁,第一、二道為鋼筋混凝土圈梁,第三道為 H 型鋼。混凝土支撐采用鋼筋混凝土現澆結構,強度等級 C35,截面尺寸及配筋詳見圍施-10、12、14,鋼支撐采用 H 型鋼,截面尺寸及連接方式詳見圍施-15。二、施工部署二、施工部署2.12.1 施工流程施工流程支撐結構施工緊密結合土方作業開展,挖出工作
3、面后馬上進行墊層施工,同時進行鋼筋加工,墊層達到強度后即進行鋼筋安裝和模板支設,驗收通過后澆注混凝土。2.22.2 施工區段劃分和施工順序施工區段劃分和施工順序為確保基坑受力對稱均勻,結合土方開挖施工順序,將整個施工區域分成 5段,從南到北依次為 A-1、B-1、A-2、B-2、A-3,詳見附圖 1,施工順序為 A-1、A-3A-2B-1、B-2 。三、施工準備三、施工準備3.13.1 現場平面布置現場平面布置擬在現場設置兩塊鋼筋加工區域,分別位于場地東南側和東北側,每塊加工區域各設置一座鋼筋原材料堆場、鋼筋加工棚、木工車間、周轉材料堆場和鋼筋半成品堆場。加工區域應與基坑保持一定距離,保證土方車輛雙向行駛,詳見附圖2。3.23.2 材料準備材料準備2005 年 7 月中旬樁基施工結束前組織鋼筋、鋼結構和木工翻樣等專業技術人員對支撐圖紙進行熟悉,提出所有材料規格和數量配置表,編制材料需用計劃
