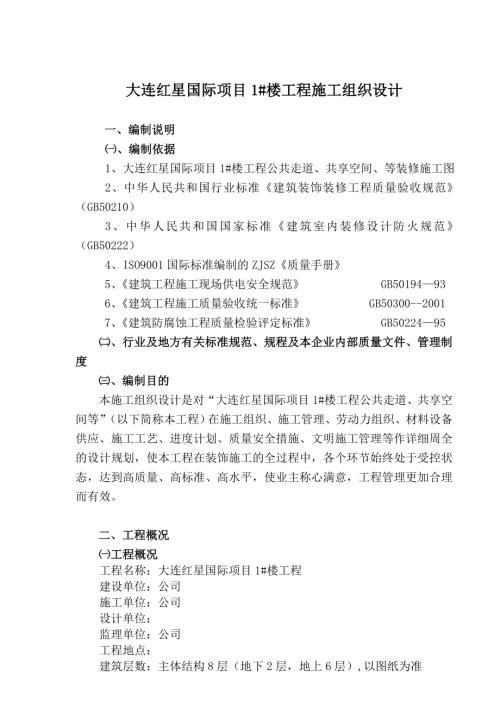

1、大連紅星國際項目1#樓工程施工組織設計 一、編制說明 、編制依據 1、大連紅星國際項目1#樓工程公共走道、共享空間、等裝修施工圖 2、中華人民共和國行業標準建筑裝飾裝修工程質量驗收規范(GB50210) 3、中華人民共和國國家標準建筑室內裝修設計防火規范(GB50222) 4、ISO9001國際標準編制的ZJSZ質量手冊5、建筑工程施工現場供電安全規范 GB50194936、建筑工程施工質量驗收統一標準 GB50300-20017、建筑防腐蝕工程質量檢驗評定標準 GB5022495、行業及地方有關標準規范、規程及本企業內部質量文件、管理制度、編制目的本施工組織設計是對“大連紅星國際項目1#樓工
2、程公共走道、共享空間等”(以下簡稱本工程)在施工組織、施工管理、勞動力組織、材料設備供應、施工工藝、進度計劃、質量安全措施、文明施工管理等作詳細周全的設計規劃,使本工程在裝飾施工的全過程中,各個環節始終處于受控狀態,達到高質量、高標準、高水平,使業主稱心滿意,工程管理更加合理而有效。二、工程概況工程概況工程名稱:大連紅星國際項目1#樓工程 建設單位:公司施工單位:公司設計單位: 監理單位:公司工程地點: 建筑層數:主體結構8層(地下2層,地上6層),以圖紙為準總建筑面積:約13.3萬 計劃工期:210天(日歷天),開工日期以土建交接、丙方施工進場之 日起,計劃完工時間指具備開業條件時間,不含竣
3、工驗收 完成。工程內容:外立面裝飾工程、室內裝修工程、衛生間部分等。、現場施工條件 現場情況: 1、施工現場位于大連華南廣場華南家具大世界南側,車輛出入方便,材料運輸方便及時。 2、現場供水、供電已到施工現場,并可滿足要求。材料堆放,半成品加工、臨時辦公室場均可在施工場地搭設。3、中國建筑第五工程局有限公司現場有塔吊及外用電梯,經協調可用做為垂直運輸機械,結合人工人力輔助運輸。三、施工部署(一)、項目施工管理目標一)、質量目標根據相關文件及我方施工力量,制訂本工程質量目標:確保優良。二)、工期目標根據相關文件要求及我方施工力量,制訂本工程工期目標:開工日期:2012年11月1日竣工日期:201
4、3年5月1日總日歷天數:210天。三)、安全文明施工目標安全文明施工目標杜絕重大安全事故,輕傷事故發生率小于1.3。四)、服務目標建造業主滿意工程。(二)、施工臨時設施 1、工地辦公室:在工地附近搭建臨時辦公室。 2、材料倉庫:在施工現場附近臨時用地處搭建材料倉庫,面積不少于50平方。 3、臨時用電:施工現場所用電纜應為符合國標規范的銅芯電纜;應采用三相五線制、單相三線制;電源應從各層配電箱接到現場工地配電箱。4、施工用水:從各層總管接用。(三)、總體施工方案工程裝飾順序的一般原則: 1、先基層后飾面; 2、先濕作業,后干作業; 3、先天花、墻面后地面;本著裝修、安裝密切配合的原則制定施工方案
5、。裝修、安裝二個階段組織施工及驗收。本工程外架全部采用鋼扣式腳手架,按現場考慮配置鋼扣式腳手架,有效合理的安排勞動力和周轉工具。1、外墻玻璃幕墻安裝采用邊安裝玻璃邊拆架方式,以加快施工進度。2、考慮工程單層建筑面積很大和外型情況,本工程采用流水施工,最后進入全面裝飾階段施工直到工程竣工清理。3、安排幕墻盡快驗收,外墻施工的同時完成室內裝修及部分室外工作,完善場地環境。 一)、主要施工方法 1、外墻主要為涂飾工程、玻璃幕墻安裝,考慮到本工程實際情況,施工順序定為從左到右施工。由于玻璃幕墻玻璃安裝工作量大且無垂直運輸工具,現場調用2臺吊車進行吊裝。2、室內裝修分為共享空間及公共走道,中庭及衛生間。
6、根據本工程特點,吊頂因受到消防工程等影響,采用立體交叉施工。二)、主要施工機械(具)及勞動力部署結合本工程特點,配備足夠的施工機具和勞動力,加大施工投入,充分利用施工作業面及工程本身特點,合理分配各工種及施工機具,在達到質量目標的情況下,確保工程提前或按期完成??紤]到該工程布置的特點,現場投入2臺吊車負責幕墻施工期間材料垂直運輸及模板的周轉使用,和足夠的施工電梯負責裝飾期間材料垂直運輸和施工人員的上下。在勞動力配備上,按工程進度我公司將及時調配各工種勞動力以滿足工程需要,預計施工高峰期將投入勞動力350人左右。三)、勞動力組織及安排根據本工程的建筑設計特點和我單位承建類似工程的施工經驗,本工程
7、施工隊確定選用施工過多個優質同類工程的勞務隊伍,其所有管理人員、技術工人及普工,均具備良好的素質。在施工管理,技術、質量上都有很好的保證。各專業施工隊伍,根據施工進度與工程狀況按計劃、分階段進退場,保證人員的穩定和工程的順利展開,施工人員在施工高峰期不少于350人。地下一層至六層全面施工,年前完成部分外墻工程,室內部分合理分配人員,最后完成整個樓的裝飾工作。本工程施工場地大,裝修施工作業面大,可投入較多的工種隊伍進行穿插作業,土建單位墻體抹灰、門窗安裝、樓地面施工、屋面防水保溫等工程可合理安排進行施工。裝修全面開展前,做好樣板的試作驗收工作及各種材料的確認和貨源的組織工作。室外裝修和屋面工程通
8、過嚴格周密計劃,合理組織施工,做到作業面不閑置,工序銜接緊密,處理好各專業之間的協調配合和成品保護工作,裝修階段共投入勞動力350人。四)、主要周轉材料用量計劃根據本工程施工進度計劃和采用的外架體系,現場主要周轉材料需用量如下表所示:序號材料名稱使用部位單位需用量備注1木跳板外墻m1400全額配備2腳手架外墻及中庭t900全額配備五)、主要施工機械計劃本工程在地下和地上結構階段,布置2臺施工電梯,以解決工程所需鋼管、腳手架管等材料的垂直和水平運輸。幕墻鋼結構施工區布設對焊機、切割機、彎曲機、直螺紋加工機等鋼筋加工機械。木工房配置圓鋸、圓刨等。(四)、工期保證措施及施工進度計劃一)、施工順序裝修
9、階段施工程序: 放線樓地面清理油漆涂料樓地面面層吊頂及細部構造二)、施工進度計劃根據相關文件的工期要求,結合我單位的技術力量和施工力量,擬定本工程工期目標:施工日歷天數為210天。 工程計劃2012年11月1日開工,2013年5月1日竣工。為保證工期目標的實現,結合本工程的實際情況,特制定以下工期控制點:第一控制點:2013年3月20日,風管系統結束。第二控制點:2013年4月20日,外墻涂料、幕墻結束。第三控制點:2013年4月1日,空調水系統結束。第四控制點:2013年4月25日,水電安裝工程結束。第五控制點:2013年5月28日,裝飾裝修結束,工程竣工。以上是工期的控制點的布置,在各控制
10、點施工中,分段進行流水作業,各工序穿插施工。在施工過程當中,要按工期總目標的要求確保各分段工期的實現,在保證施工質量的前提下,采取合理措施,適當縮短工期。具體工程進度計劃詳見施工進度橫道圖。(五)、工期保證措施一)、施工組織保障措施1、為保證計劃完成我們將選派曾擔任過類似工程的項目經理擔任該工程的項目經理,該同志有豐富的現場施工組織管理經驗,同時我們將組織經驗豐富、精力充沛的項目管理人員組成工地項目部。2、建立例會制度:每月召開生產會,做階段性總結,檢查月進度;每周一次的工程例會,安排檢查周進度;日巡查會,檢查作業進度。以日保周、以周保月,控制保證計劃層層落實。施工中影響進度及各專業協調的問題
11、在例會上要及時解決。如工期延誤要及時找出原因制定追趕計劃。編制施工進度計劃的同時也應編制相應的人力、資源需要用量計劃如勞動力計劃、材料計劃等并派人追蹤檢查,確保人力資源滿足計劃執行的需要,為計劃的執行提供可靠的物質保證。3、采用微機技術加強調度管理,合理安排工序穿插和銜接,建立主要形象進度控制點,運用網絡計劃跟蹤技術和動態管理方法。堅持月平衡、周調度,確??傔M度計劃實施。為了充分利用施工現場的空間、時間,應用流水段均衡施工工藝,合理安排工序,在保證安全、質量的前提下,科學組織結構、設備安裝和裝修三者的立體交叉作業。4、嚴格控制各工序施工質量,堅持“三檢制”,確保一次驗收合格,杜絕返工,以一次成
12、優的良好施工,獲取工期的縮短。5、建筑施工綜合性強,牽涉面廣、社會經濟聯系復雜,可能有難以預見的因素而拖延工期,尤其在裝修安裝階段,為保證工期在結構施工階段就要對裝修做法認定,材料選定,樣板確定,進行逐一落實,在這方面業主應給予積極的配合和支持。二)、工序管理保障措施為最大限度地挖掘關鍵線路的潛力,各工序的穿插要緊湊。工序施工時間盡量壓縮。結構施工階段安裝預埋隨時插入,不占用主導工序時間,裝修階段各工種之間建立聯合驗收制度,以確保施工期間時間充分利用、同時保證各專業良好配合,避免互相干擾和破壞,影響施工正常進行,造成工序時間的延長。三)、選擇優良施工隊伍、提高機械化施工水平1、為確保工期的完成
13、,我單位選擇具有很高專業素質的施工隊伍進場承擔施工任務,施工人員相對固定,不會因節假日或農忙季節而導致勞動力缺乏,勞動力保障有力及時。2、為縮短工期,降低勞動強度,我們將最大限度地提高機械化施工水平,如外墻部分的垂直運輸,各專業配備專用中、小型施工機具。現場大型機械將配備塔式起重機,叉車等。這些都是完成計劃的有利保證。 四)、資金材料對工期的保證1、本工程執行專款專用制度以避免施工中因為資金問題而影響工程進展,充分保證勞動力,機械的充足配備,材料的及時進場。隨著工程各階段關鍵日期的完成及時兌現各專業隊伍的勞務費用,這樣既能充分調動他們的積極性,也使各勞務作業隊為本工程安排作業人員,尤其是冬、雨
14、季、春節期間的作業人員充足配備提供了保證。同時??顚S弥贫纫矠轫椖坎繎度f一某一環節完不成關鍵日期而采取果斷措施提供了保證。2、在資金保證的前提下,材料供應能夠保證。進場后需復試檢測的材料必須提前到場。裝修材料品種、規格等多種多樣需業主認定、選定。為此項目部必須認真做好材料供應計劃隨工程進度提前進場,提前定貨確?,F場連續施工。3、材料供應保證,工程中使用的各種材料,我單位將按施工進度計劃,提前一個月左右提供供應計劃,并適當建立材料周轉倉庫,以保證本工程的施工連續。五)、施工技術對工期保證1、積極推廣應用新工藝、新材料,從科技含量上爭取工期縮短。2、現場技術負責人、施工員熟悉圖紙及施工工藝,及時
15、解決施工中出現的各種技術問題,提前編制技術方案。與設計院、業主聯系把影響施工的技術因素提前解決。3、在施工中,抓住關鍵工序的施工,制定關鍵工序施工計劃,組織工程處加班加點,實行兩班倒工作制施工,提前為下道工序創造工作面,本工程外立面工程、機電安裝工程、裝飾貼面工程等均為關鍵工序,為此,我們在分包施工中,定要抓住這些關鍵工序,其它工序安排可安排穿插作業。4、現場成立技術攻關小組,及時解決工程施工中出現的技術難題,杜絕因采用技術措施不當,發生技術事故而影響工程工期的現象發生。六)、良好外圍環境對工期的保證1、積極主動和工程所在地街道辦事處、派出所、交通隊、質監站等政府主管部門聯系,與他們交朋友,得
16、到他們的支持幫助為施工提供方便。2、做好與土建及消防單位的配合工作,及時溝通取得相關單位的理解的支持。七)、完善的季節性施工措施對工期的保證該工程裝修工程施工跨越冬、雨期,做好冬、雨期施工措施是能否保證工期的關鍵,為此必須有完善的季節性施工措施。(六)、工程質量保證措施一)、工程質量目標本工程按照國家標準建筑安裝工程質量檢驗評定統一標準的要求、現行質量評定標準和技術規范和企業的質量評定標準和技術規范進行質量檢驗評定,單位工程質量目標為:確?!皟灹肌?。二)、質量保證體系本工程將建立以項目經理為領導、總工程師中間控制、專業工程師基層檢查的三級質量管理系統。推行區域責任工程師和專業工程師責任制,施工
17、全過程對工程質量進行監控。形成一個橫向從土建、安裝、裝飾到各分包項目;縱向從項目經理到生產班組的質量管理網絡。使質量保證體系延伸到各施工方、公司內部各專業分公司,保證質量目標予以實現。建立高度靈敏的質量信息反饋系統,以試驗、技術管理、質量檢查為信息中心,負責搜集、傳遞質量信息,給決策機構對異常情況迅速作出反映,并將新的指令信息傳遞到執行機構,調整施工部署,糾正質量偏差,確保質量目標的實現。三)、質量保證措施1、組織保證措施根據組織保證體系圖,建立崗位責任制和質量監督制度,明確分工職責,落實施工質量控制責任,各崗位各行其職。2、質量管理與質量預控進入下道工序業主、監理檢查認可監理工程師復驗監理工
18、程師初驗工序操作技術交底審批方案3、3、建立分部分項質量評定制度分項工程施工過程中,各分管工種負責人必須督促班組做好自檢工作,確保當天問題當天整改完畢。分項工程施工完畢后,各分管工種負責人必須及時組織班組進行分項工程質量評定工作,并填寫分項工程質量評定表,由技術負責人及專職質檢員核定。在技術負責人及專職質檢員監督下,下道工序分管工種負責人對上道工序進行檢查,達到本序的施工條件,并做好工序交接檢查記錄。項目經理每技術負責人及專職質檢員月組織一次施工班組之間質量互檢,并進行質量講評。我公司質量部對每個項目進行不定期抽樣檢查,發現問題以書面形式發出限期整改指令單,項目經理負責在指定限期內將整改情況以
19、書面形式反饋質量科。4、加強現場材料質量管理工地材料員在合格供貨商處購買材料,各類建筑材料到現場后,必須由項目經理和項目工程師組織有關人員進行抽樣檢查,發現問題立即與供貨商聯系,直到退貨。5、加強機械管理 施工機械完好整潔,安全操作規程齊全,操作人員持證上崗; 施工機械要定期檢查與保養,安全制動裝置完善,定期進行檢驗和試驗;及時消除故障,嚴禁帶病運行。6、建立成品保護措施制定成品保護獎罰制度,加強對施工現場人員的成品保護教育,提高成品保護意識。在加工存放、吊運過程中,對成型的鋼筋應加以保護,以防變形,嚴禁踩踏綁扎好的樓板鋼筋,砼澆筑前應必須設馬凳,鋪設跳板,澆筑砼時不要將砼過多集中堆放。嚴格按
20、施工順序施工,合理安排各施工工序穿插施工,減少對成品的污染和破壞。對即將完成的房間要及時進行封閉,專人負責掌管鑰匙。施工班組要按時對成品情況進行檢查驗收,并做好記錄,如有損壞,要查清責任。加強對原材料、成品及半成品的保護工作,木門框安裝完后,要在框邊釘木條,以防碰撞,鋁合金窗等安裝好后要用膠帶紙等加以保護,各種易碎、易污染的材料要加橡膠或箱體進行保護,嚴防損壞,影響工期。7、建立工程質量獎罰措施總承包方遵循“誰施工、誰負責”的原則,對各分包單位進行全面質量管理和追蹤管理。凡各分包單位在施工過程中違反操作規程,不按圖施工,屢教不改或發生了質量問題,我方有權對分包單位進行處罰,處罰形式為整改、停工
21、、罰款直至趕出本工地。凡各分包單位在施工過程中,按圖施工,質量優良,我方將對其進行獎勵,獎勵形式為表揚、表彰、獎金。在實施獎罰時,以平常檢查、抽查、每月一次大檢查,市質監站抽查、評定質量等形式作為依據。四)、保修及定期維修服務措施 工程竣工交付使用后,由項目經理部經理和總工對業主進行定期回訪,了解業主在使用過程中發現的質量問題,做好記錄,填寫工程保修卡,作為工程保修的參考,工程保修由技術質量部負責,對回訪中發現的缺陷及時配備人員并與業主聯系配合進場維修,維修時盡量減少對業主正常工作的影響,盡量滿足業主的合理要求。 工程竣工交付使用后,若業主有增加使用功能要求,在有關部門許可的情況下,我單位可協
22、助進行處理,不計取各項管理費用。 工程竣工交付使用后,實行定期回訪制度。采用電話、現場座談等形式積極聽取業主的意見,保證給業主滿意的答復。 工程過保修期后,有回訪保修隊定期進行回訪,并分送服務卡。對業主提出的任何質量問題,都在最短時間內解決。四、主要分部、分項工程的施工方法和技術措施。(一)、裝修工程為了能保質、保工期完成裝修工作,項目經理部將精心組織面磚、釉面磚等多種專業班組,施工前,對各專業班組進行詳細的技術交底和必要的操作培訓,施工中保持人員穩定。一)主要工序交叉施工原則及措施1、結構施工與裝修的交叉施工原則。為了保證裝修施工必須提前插入,因此結構采取分階段驗收的方法,在結構施工完后,即
23、插入地下室裝修和砌塊墻施工,為竣工贏得時間,要注意解決好結構施工與裝修工程中矛盾。2、工作交叉裝修插入后要與結構工作適當隔離,劃分區域、有一定的獨立性,避免過多的干擾。應以不影響結構施工為原則。3、安裝防護設施方面的交叉在裝修工作面上部分防護設施可能會防礙施工,在確保安全的情況下可臨時拆除,施工完后馬上恢復。嚴禁私自拆除必要的防護設施,以保證結構施工安全為原則。4、裝修與水電安裝之間的交叉施工。裝修與水暖電通風之間的交叉施工較多,交叉工作面大,內容復雜,如處理不當將出現相互制約,相互破壞的不利局面,裝修與水電的交叉問題必須重點解決。解決的原則為:(1)在技術準備階段應把裝修、安裝的網絡計劃圖繪
24、好,如衛生間、食堂、屋面等圖,各專業根據該圖紙安排施工,不得打亂施工順序搶先施工,造成雙重破壞,留下質量隱患,每個分項工程的協調圖應包括水、通風、暖、電等安裝有關專業還應包括土建有關工作,協調圖繪好后,應按文件控制程序執行。進行審批、修改與分發工作,使各專業有關人員做到心中有數。(2)各專業人員根據協調圖進行施工。每天上午8:30開碰頭協調會,安排同一工作面上有關專業的施工順序問題,并形成會審紀要,和項目部的“施工許可證”方可進行施工。(3)做好總進度控制計劃。水電安裝應根據計劃合理進行穿插作業,要在統一的協調指揮下施工,使整個工程形成一盤棋。(4)明確責任,劃分利益關系,建立固定的協調制度。
25、(5)一切從大局出發互諒互讓,土建和水、暖、電、安裝各專業要盡可能為對方創造施工條件,并注意對對方成品和半成品進行保護。(6)內外裝修的交叉施工。內外裝修期間二者存在交叉點,但總體原則為:先外后內,內裝修要為外部裝修提供條件和工作面。二)、主要分部工程施工順序在室內,原則上按先上后下,先內后外的施工順序,每道工序完成后,必須經專業人員按驗收標準嚴格檢查驗收后,才能轉到下一道工序施工。在施工中將每層裝飾和機電安裝等專業共同使用的統一標高線和十字中心線。裝修施工順序:放線穿套管墻面修整安電氣管線盒天棚膩子乳膠漆設備、開關安裝墻面飾面地面飾面板施工。衛生間裝修施工順序:放線機電管線墻、地面孔洞修整(
26、第一次灌水試驗)地面防水(第二次灌水試驗)防水保護層地面防滑磚(第三次灌水試驗)墻面瓷磚衛生潔具電氣安裝五金配件門油漆。三)、裝修主要分項工程1. 裝修工程分為室內裝修和外墻裝修,擬投入勞動力如下表:主要工種人數瓦工150木工100油漆工60電焊工50架子工40 擬投入主要機械設備如下表:機械設備名稱數量木工刨床6角向磨光機10電焊機20氣割機具15手動電鉆302.主要分項施工工藝和技術措施、外墻面磚本工程施工范圍為西側及部分北側、南側墻體。施工準備A、材料要求:水泥:32.5級普通硅酸鹽水泥。應有出廠證明或復試單,若出廠超過三個月,應按試驗結果使用。砂子:中砂,使用前過篩。面磚:面磚的表面應
27、光潔、平整,質地堅固,其品種、規格、尺寸、色澤、圖案應均勻一致,必須符合設計規定。不得有缺楞、掉角、暗痕和裂紋等缺陷。B、主要機具:手提電動小圓鋸、勾縫溜子、勾縫托灰板、托線板、線墜、鉛絲等。C、作業條件:面磚進場有合格證,并應檢驗符合施工驗收要求。預留孔洞及排水管等處理完畢,應符合設計要求,且應塞堵密實,并事先粘貼保護膜。墻面基層清理干凈,腳手眼、窗臺等事先砌堵好。按面磚的尺寸、顏色進行選磚,并分類存放備用。大面積施工前先放大樣,并做出樣板墻,確定施工工藝及操作要點,并向施工人員做好交底工作。樣板墻完成后必須經質檢部門鑒定合格后,還要經過設計、業主和施工單位共同認定,方可組織班組按照樣板墻要
28、求施工。操作工藝A、底層抹灰參照抹灰工程,底層砂漿應平整,清潔。且隔天澆水養護。B、彈線分格:等基層灰六至七成干時,即可按圖紙要求進行分段分格彈線,同時亦可進行面層貼標準點的工作,以控制面層出墻尺寸及垂直、平整。C、排磚:根據大樣圖及墻面尺寸進行橫豎向排磚,以保證面磚縫隙均勻,符合設計圖紙要求,注意墻面、柱子和垛子要排整磚,以及在同一墻面上的橫豎排列,均不得有一行以上的非整磚。非整磚行應排在次要部位,如窗間墻或陰角處等。但亦要注意一致和對稱。如遇有突出的卡件,應用整磚套割吻合,不得用非整磚隨意拼湊鑲貼。D、浸磚:面磚鑲貼前,首先要將面磚清掃干凈,放入水中浸包2h以上,取出等表面晾干或擦干凈后方
29、可使用。E、鑲貼面磚:在每一分段或分塊內的面磚,均為自下而上進行。從最下一層磚下皮的位置先穩好靠尺,以此托住第一面皮磚。在面磚外皮上口拉水平通線,作為鑲貼的標準。F、面磚背面用1:1水泥砂漿加水重20%的8407膠,在磚背面抹5-8mm厚粘貼即可。但基層灰必須抹得平整,而且砂子必須用窗紗篩后使用。G、面磚勾縫與擦縫:面磚鋪貼拉縫時,用1:1水泥砂漿勾縫,先勾水平縫再勾豎縫,勾好后要求凹進面磚外表面2-3mm。面磚縫子勾完后,用布或棉絲蘸稀鹽酸擦洗干凈。質量標準A、保證項目飾面磚的品種、規格、顏色、圖案必須符合設計要求和現行標準的規定。飾面磚鑲貼必須牢固,無歪斜、缺楞、掉角和裂縫等缺陷。B、基本
30、項目(表面平整、潔凈,顏色一致,無變色、起堿、污痕,無空鼓。接縫填嵌密實、平直,寬窄、顏色一致,陰陽角處壓向正確,非整磚的使用部位適宜。套割:用整磚套割吻合,邊緣整齊;墻裙、貼臉等突出墻面的厚度一致。C、成品保護要及時清擦干凈殘留的砂漿,油漆粉刷不得將油漆噴滴在已完的飾面磚上,特別是地面宜鋪地毯保護,預防污染、銹蝕。認真貫徹合理的施工順序,少數工種(水、電、通風、設備安裝等)的活應做在前面,防止損壞面磚。裝飾材料和飾件以及有飾面的構件,在運輸、和施工過程中,必須采取措施防止損壞和變質。應注意的質量問題A、空鼓、脫落基層砂漿水分散失過快,與基層脫離。因此在進行貼面操作時應保持濕潤,并灑水養護。基
31、層表面偏差較大,基層處理或施工不當,如每層抹灰跟的太緊,面磚勾縫不嚴,又沒有灑水養護,各層之間的粘結強度差,面層就容易產生空鼓、脫落。砂漿配合比不準,稠度控制不好,砂子含泥量過大,在同一施工面上采用幾種不同的配合比砂漿,因而產生不同的干縮,亦空鼓。應在貼面磚砂漿中加適量807膠,增強粘結,嚴格按工藝操作,重視基層處理和自檢工作,要逐塊檢查,發現空鼓的應隨即返工重做。B、墻面不平主要是結構施工期間,幾何尺寸控制不好,造成墻面垂直、平整偏差大,而裝修前對基層處理又不夠認真,應加強對基層打底工作的檢查,合格后方可進行下道工序。C、主控項目:面層的材料、強度(配合比)和密實度必須符合設計要求和施工規范
32、的規定;面層與基層的結構必須牢固,無空鼓。面層表面潔凈,無裂紋、脫皮、麻面和起砂等現象。有地漏的面層,坡度符合設計要求,不倒泛水,不滲漏、無積水、與地漏(管道)結合處嚴密平順。(3)花崗巖樓地面本工程花崗巖地面主要是1F前大廳及中庭地面。1)施工準備作業條件大理石(花崗石)樓、地面屬于高級裝修,所以必須有圖案及排塊設計,要求更高的還要結合墻面、頂棚做法以及與該室的功能相適應,顏色也是大理石(花崗石)樓、地面裝飾效果控制的重點,以防和設計的意圖不一致;對于大面積的樓、地面還應對廠家的石材批量進行考察,避免出現同一間室內顏色不一樣。大理石質地較軟,強度低,在加工和施工中一定注意。裝飾樓、地面對于顏
33、色、材質、花紋的要求高,忌用好的石材沒有表現出好的效果。大理石(花崗石)板材進場后,應側立堆放在室內,光面相對,背面墊松木條,并在板下加墊木方,拆箱后詳細核對品種、規格、數量、石材放射性物質檢測報告等是否符合設計要求,有裂紋、缺楞、掉角、翹曲和表面有缺陷時,應予剔除。做完地面墊層,按標高留出磨石層厚度(至少3mm)。室內抹灰(包括門口)、地面墊層、預埋在墊層內的電管及穿地面的管線均已完成。房間內四周墻上彈好+0.5m水平控制線。施工操作前對大理石(花崗石)的施工要畫出施工大樣圖,對特別拼花的房間要進行拼花設計,現場搭設好臨時加工場,安裝好臺鉆及砂輪鋸,接好水、電源,對加工料單的要求一定要準確并
34、編號。在石材背面將編號標明。冬季施工時操作溫度不低于+5。材料要求材料符合現行國家行業標準天然大理石建筑板材(JC79)、天然花崗石建筑石材(JC205)、建筑材料放射性核素限量(GB6566),并按規定檢驗石材的放射性是否符合要求。水泥:42.5級硅酸鹽水泥、普通硅酸鹽水泥或礦渣硅酸鹽水泥;白水泥:白色硅酸鹽水泥,采用42.5級;砂:中砂或粗砂,含泥量不大于3%;清洗劑:蠟、草酸。施工機具手推車、鐵鍬、靠尺、漿壺、水桶、噴壺、鐵抹子、木抹子、墨斗、鋼卷尺、尼龍線、橡皮錘(或木錘)、鐵水平尺、彎角方尺、鋼鏨子、合金鋼扁塹子、臺鉆、合金鋼鉆頭、笤帚、砂輪鋸、磨石機、鋼絲刷等。質量要求質量要求符合
35、建筑地面工程施工質量驗收規范(GB50209-2002)的規定。項序檢查項目允許偏差或允許值主控項目1板塊品種、質量第6.3.5條2面層與下一層結合第6.3.6條續表項序檢查項目允許偏差或允許值一般項目1面層表層質量第6.3.7條2踢腳線表面質量第6.3.8條3樓梯踏步和臺階質量第6.3.9條4面層表面坡度等第6.3.10條5允許偏差表面平整度1.0 mm縫格平直2.0 mm接縫高低差0.5 mm踢腳線上口平直1.0 mm板塊間隙寬度1.0 mm2)工藝流程準備工作基層處理試拼彈線試排刷水泥漿及鋪砂漿結合層鋪大理石板塊或花崗石板塊灌縫、擦縫打蠟3)操作工藝準備工作以施工大樣圖和加工單為依據,仔
36、細核對各部位尺寸和做法,計算好各細部及洞口邊角部位尺寸,如果有場外加工,要對石材的顏色、花紋進行考察,對石材的放射性要有檢測報告?;鶎犹幚韺⒌孛鎵|層的雜物清理干凈,井檢查基層有無空鼓現象,如有用云石機將空鼓部位切除并重新澆筑。墊層上的砂漿要用工具清除,并清掃干凈。試拼正式鋪設前,對每房間的大理石(花崗石)板塊要按圖案、顏色、紋理試拼,并注意遇到管道套割;將非整塊板對稱排放在房間靠墻部位,然后編號并碼放整齊。彈線一般樓、地面施工是在墻面抹灰之后,所以在抹灰施工前一定要在基層上彈上房間十字控制線,控制房間方正,以防樓、地面施工時,邊角部位出現斜條塊。十字控制線要彈在混凝土墊層上,并引至墻面底部,然
37、后依據墻面0.5m水平控制線找出面層標高,在墻上彈出水平標高線,彈水平線時要注意室內與樓道面層標高應一致。試排在房間內的兩個垂直方向鋪兩條干砂帶,寬度大于板塊寬度,厚度3cm以上,結合施工大樣圖及房間實際尺寸,把大理石(花崗石)板塊排好,檢查板塊之間的縫隙,對于拼花的部位一定認真核對位置與花色。刷水泥漿及鋪砂漿結合層試排后將干砂和板塊移開,清掃干凈,用噴壺灑水潤濕,刷一層素水泥漿(水灰比為0.5,不要刷得面積過大,隨鋪砂漿隨刷)。拉十字控制線(魚線),用1:21:3的干硬性水泥砂漿鋪找平層(干硬程度以手捏成團,落地即散為宜)。鋪好后用靠尺板刮平,再用抹子拍實找平,面積以能鋪3m2左右為宜。厚度
38、控制在放上大理石(花崗石)板塊時高出面層水平線34mm。鋪大理石(花崗石)板塊板塊需預先用水浸濕,表面陰干無明水后方可鋪裝。根據房間拉的十字控制魚線,縱橫各鋪一行,作為大面積鋪石材標筋用。依據試拼時的編號、圖案及試排的縫隙(一般為lmm以內),在十字控制線交點開始鋪砌。先試鋪,即搬起板塊對好縱橫控制線鋪落在已鋪好的干硬性砂漿找平層上,用橡皮錘敲擊板材的木墊板(不得用橡皮錘或木錘直接敲擊板塊,以免將板材敲裂或敲破)。振實砂漿至鋪設高度后,將板塊掀起移至一旁,檢查砂漿表面與板塊之間是否相吻合,如發現有空虛之處,用砂漿填補實,然后正式鑲鋪,在板材背面滿刮一層水泥素漿(1:0.5),再鋪板塊安放時四角
39、同時往下落,用橡皮錘或木錘輕擊板材上的木墊板,根據水平線用靠尺找平,鋪完第一塊,向兩側和后退方向順序鋪砌。鋪完縱、橫行之后有了標準,可分段分區依次鋪砌,一般房間先里后外進行,逐步退至門口,注意與樓道接縫的配合交圈。 以前使用干硬性水泥砂漿,是為了使表面平整,一般把水泥砂漿鋪得較厚(4070mm),鋪完砂漿后試鋪。工藝復雜,鋪設完畢后,要養護。改進方法為: A、確保樓地面基底標高準確,在澆筑混凝土樓板時就嚴格控制樓板厚度和標高。 B、石材加工時規格尺寸要嚴格按規定驗收,可以用高強、快硬砂漿,并摻入膠料或外加劑,相對減小養護時間,鋪設前必須使基層混凝土保持濕潤狀態。 C、另外,用水泥砂漿鋪設石材,
40、容易產生大面積水漬污染(永久性的),甚至泛黃等不良現象,對美觀會造成極壞影響,為消除這類通病,可對石材進行防污染處理,用石材防污染劑對石材的6個面進行涂刷或噴抹,防污染劑可滲入石材若干毫米,對防止石材污染起重要作用(同時適用外立面干掛石材)。灌縫、擦縫在板塊鋪砌后l2晝夜進行灌漿擦縫。根據大理石(花崗石)顏色,選擇相同顏色礦物顏料和水泥拌合均勻,調成l:l稀水泥漿,用漿壺徐徐灌入板塊之間的縫隙中(可分幾次進行),并用長把刮板把流出的水泥漿刮向縫與板面擦平,同時將板面上水泥漿擦凈,使大理石(花崗石)面層的表面潔凈,以上工序完成后,對面層加以覆蓋保護。養護時間7d。打蠟當水泥砂漿結合層達到強度后(
41、抗壓強度達到1.2MPa時)方可打蠟,表面清理干凈,打蠟用蠟包在布內,在面層上薄薄地涂一層成蠟,待干后用釘有帆布或麻布的磨石機打蠟,二遍成活。4)踢腳板工藝流程對于大理石(花崗石)踢腳板,在墻面抹灰時,要空出一定高度不抹(一般以樓地面層向上量150mm為且),以使可以控制踢腳的出墻厚度,所以采用灌漿法。灌漿法:根據0.5m水平控制線,測出踢腳板上口水平線,彈在墻上,再用線墜吊線。確定出踢腳板的出墻厚度,一般810mm。拉踢腳板上口水平線,在墻兩端各安裝一塊踢腳板,其上楞高度在同一水平線內,出墻厚度要一致,然后逐塊依順序安裝,隨時檢查踢腳板的水平度和垂直度。相鄰兩塊之間及踢腳板與地面、墻面之間用
42、石膏穩定。灌1:2稀水泥砂漿,并隨時把溢出的砂漿擦干凈,待灌入的水泥砂漿終凝后,把石膏鏟掉。用棉絲蘸與踢腳板同顏色的稀水泥漿擦縫,踢腳板的面層打蠟同地面一起進行,方法參照前述手工進行,鑲貼踢腳板,板縫宜與地面的大理石(花崗石)板縫構成騎馬縫,注意在陽角處,需磨角,留出4mm不磨,保證陽角有一等邊直角的缺口;陰角保證大面踢腳板壓小面踢腳板。5)成品保護運輸大理石(花崗石)板塊和水泥砂漿時,應采取措施防止碰撞已做完的墻面、門口等。鋪砌大理石(花崗石)板塊過程中,操作人員應做到隨鋪隨用干布擦凈石材面上的水泥漿痕跡。在大理石(花崗石)地面上行走時,找平層水泥砂漿的抗壓強度不得低于1.2MPa。大理石(
43、花崗石)地面完工后,房間應封閉或在其表面加以覆蓋保護。應注意的質量問題板面空鼓:由于混凝土墊層清理不凈或澆水濕潤不夠,刷素水泥漿不均勻或刷的面積過大、時間過長已風干,干硬性水泥砂漿任意加水,大理石板面有浮土未浸水濕潤等等因素,都易引起空鼓。因此必須嚴格遵守操作工藝要求,基層必須清理干凈,結合層砂漿不得加水,隨鋪隨刷一層水泥漿,大理石板塊在鋪砌前必須浸水潤濕。接縫高低不平、縫子寬窄不均;主要原因是板塊本身有厚薄及寬窄不勻、竄角、翹曲等缺陷,鋪砌時未嚴格拉通線進行控制等因素,均易產生接縫高低不平、縫子不勻等缺陷。所以應預先嚴格挑選板塊,凡是翹曲、拱背、寬窄不方正等塊材剔除不予使用。鋪設標準塊后,應
44、向兩側和后退方向順序鋪設,并隨時用水平尺和直尺找準,縫子必須拉通線不能有偏差。房間內的標高線要有專人負責引入,且各房間和樓道內的標高必須相通一致。過門口處板塊易活動:一般鋪砌板塊時均應從門框以內操作,而門框以外與樓道相接的空隙(即墻寬范圍溝)面積均后鋪砌,由于過早上人,易造成此處活動。在進行板塊翻樣提加工定貨計劃時,應同時考慮此處的板塊尺寸,并同時加工,以便鋪砌樓道地面板塊時同時操作。踢腳板不順直,出墻面厚度不一致:主要由于墻面平整度和垂直度不符合要求,鑲踢腳板時未吊線、未拉水平線,或在墻面抹灰時沒甩出踢腳板位置,隨墻面鑲貼所造成。在鑲踢腳板前,必須先檢查墻面的垂直度、平整度,如超出偏差,應進
45、行處理后再鑲貼。(4)地磚樓地面 本工程我公司施工范圍為B1F6F公共走道區域。1)施工準備作業條件墻上四周彈好+0.5m水平控制線。地面防水層已經做完,室內墻面潤濕作業已經做完。穿樓地面的管洞已經堵嚴塞實。樓地面墊層已經做完。板塊應預先用水浸濕,并碼放好,鋪時達到表面無明水。復雜的地面施工前,應繪制施工大樣圖,并做出樣板間,經檢查合格后,方可大面積施工。材料要求水泥:32.5級以上普通硅酸鹽水泥或礦渣硅酸鹽水泥。砂:粗砂或中砂,含泥量不大于3%,過8mm孔徑的篩子。面磚:進場驗收合格后,在施工前應進行挑選,將有質量缺陷的先剔除,然后將面磚按大中小三類挑選后分別碼放在墊木上。色號不同的嚴禁混用
46、,選磚用木條釘方框模子,拆包后塊塊進行套選,長、寬、厚不得超過lmm,平整度用直尺檢查。施工機具小水桶、半截桶、笤帚、方尺、平鍬、鐵抹子、大杠、篩子、窄手推車、鋼絲刷、噴壺、橡皮錘、小線、云石機、水平尺等。質量要求質量要求符合建筑地面工程施工質量驗收規范(GB50209-2002)的規定。項序檢查項目允許偏差或允許值主控項目1塊材質量第6.2.7條2面層與下一層結合第6.2.8條一般項目1面層表面質量第6.2.9條2鄰接處鑲邊用料第6.2.10條3踢腳線質量第6.2.11條4樓梯踏步質量第6.2.12條5面層表面坡度第6.2.13條6允許偏差表面平整度缸磚4.0mm水泥花磚3.0mm陶瓷棉磚、
47、陶瓷地磚2.0mm縫格平直3.0mm接縫高低差陶瓷棉磚、陶瓷地磚、水泥花磚0.5mm缸磚1.5mm水泥花磚0.5mm踢腳線上口平直陶瓷棉磚、陶瓷地磚、水泥花磚3.0mm缸磚4.0mm板塊間隙寬度2.0mm2)工藝流程基層處理找標高、彈線鋪找平層彈鋪磚控制線鋪磚勾縫、擦縫養護踢腳板安裝3)操作工藝基層處理、定標高將基層表面的浮土或砂漿鏟掉,清掃干凈,有油污時,應用10%火堿水刷凈,并用清水沖洗干凈。根據+0.5m水平控制線和設計圖紙找出板面標高。彈控制線先根據排磚圖確定鋪砌的縫隙寬度。根據排磚圖及縫寬在地面上彈縱、橫控制線。注意該十字線與墻面抹灰時控制房間方正的十字線是否對應平行,同時注意開間方
48、向的控制線是否與走廊的縱向控制線平行,不平行時應調整至平行。以避免在門口位置的分色磚出現大小頭。注:排磚原則:開間方向要對稱(垂直門口方向分中);破活盡量排在遠離門口及隱蔽處,如:暖氣罩下面;為了排整磚,可以用分色磚調整;與走廊的磚縫盡量對上,對不上時可以在門口處用分色磚分隔;根據排磚原則畫出排磚圖,有地漏的房間應注意坡度、坡向。鋪磚為了找好位置和標離,應從門口開始,縱向先鋪23行磚,以此為標筋拉縱橫水平標高線,鋪時應從里面向外退著操作,人不得踏在剛鋪好的磚面上,每塊磚應跟線,操作程序是:鋪砌前將磚板塊放入半截水桶中浸水潤濕,晾干后表面無明水時,方可使用。找平層上灑水潤濕,均勻涂刷素水泥漿(水
49、灰比為0.40.5)涂刷面積不要過大,鋪多少刷多少;結合層的厚度:一般采用水泥砂漿結合層,厚度為1025mm;鋪設厚度以放上面磚時高出面層標高線34mm為宜,鋪好后用大杠尺刮平,再用抹子拍實找平(鋪設面積不得過大)。結合層拌和:干硬性砂漿,配合比為1:3(體積比),應隨拌隨用,初凝前用完,防止影響粘結質量。干硬性程度以手捏成團,落地即散為宜。鋪貼時,磚的背面朝上抹粘結砂漿,鋪砌到已刷好的水泥漿:找平層上,磚上楞略高出水平標高線,找正、找直、找方后,磚上面墊木板,用橡皮錘拍實,順序從內退著往外鋪貼,做到面磚砂漿飽滿、相接緊密、結實,與地漏相接處,用云石機將磚加工與地漏相吻合。鋪地磚時最好一次鋪一
50、間,大面積施工時,應采取分段、分部位鋪貼。撥縫、修整:鋪完23行,應隨時拉線檢查縫格的平直度,如超出規定應立即修整,將縫撥直,并用橡皮錘拍實。此項工作應在結合層凝結之前完成。勾縫、擦縫面層鋪貼應在24h后進行勾縫、擦縫的工作,并應采用同一品種、同強度等級、同顏色的水泥,或用專門的嵌縫材料。勾縫:用l:l水泥細砂漿勾縫,縫內深度宜為磚厚的1/3,要求縫內砂漿密實、平整、光滑。隨勾隨將剩余水泥砂漿清走、擦凈。擦縫:如設計要求縫隙很小時,則要求接縫平直,在鋪實修好的面層上用漿壺往縫內澆水泥漿,然后用干水泥撒在縫上,再用棉紗團擦揉,將縫隙擦滿。最后將面層上的水泥漿擦干凈。養護鋪完磚24h后,灑水養護,
51、時間不應少于7d。鑲貼踢腳板踢腳板用磚,一般采用與地面塊材同品種、同規格、不同顏色的材料,踢腳板的縫與地面縫形成騎馬縫,鋪設時應在房間的兩端頭陰角處各鑲貼一塊磚,出墻厚度和高度應符合設計要求,以此磚上楞為標準掛線,開始鋪貼,磚背面朝上抹粘結砂漿(配合比1:2水泥砂漿),使砂漿粘滿整塊磚為宜,及時粘貼在墻上,磚上楞要跟線井立即拍實,隨之將擠出的砂漿刮撐,將面層清洗干凈(在粘貼前,磚塊要浸水曬干,墻面刷水潤濕)。成品保護在鋪貼板塊操作過程中,對以安裝好的門框、管道都要加以保護,如門框釘裝保護鐵皮,運灰車采用窄車等。切割地磚時,不得在剛鋪貼好的磚面層上操作。剛鋪貼的砂漿抗壓強度達1.2MPa時,方可
52、上人進行操作,但必須注意油漆、砂漿不得存放在板塊上,鐵管等硬器不得碰壞磚面層。噴漿時要對面層進行覆蓋保護。應注意的質量問題板塊空鼓:基層清理不凈、灑水濕潤不均、磚未浸水、水泥漿結合層刷的面積過大、風干后起隔離作用、上人過早影響粘結層強度等因素都是導致空鼓的原因。踢腳板空鼓原因,除與地面相同外,還因為踢腳板背面粘結砂漿擠不到邊角,造成邊角空鼓。踢腳板出墻厚度不一致:由于墻體抹灰垂直度、平整度超出允許偏差,踢腳板鑲貼時按水平線控制,所以出墻厚度不一致。因此在鑲貼前,先檢查墻面平整度,進行處理后再進行鑲貼。板塊表面不潔凈:主要是做完面層之后,成品保護不夠,油漆桶放在地磚上、在地磚上拌合砂漿、刷漿時不
53、覆蓋等,都造成層面被污染。有地漏的房間倒坡:做找平層砂漿時,沒有按設計要求的泛水坡度進行彈線找坡。因此必須在找標高、彈線時找好坡度,抹灰餅和標筋時,抹出泛水。地面鋪貼不平,出現高低差:對地磚未進行預先選挑,磚的厚度不一致造成高低差,或鋪貼時未嚴格按水平標高線進行控制。地面標高錯誤:多出現在廁浴間。原因是防水層過厚或結合層過厚。廁浴間泛水過小或局部倒坡:地漏安裝過高或+0.5m水平控制線不準。(5)衛生間及防水1)施工要求:工程一般在砼自防水的情況下,另加一層2mm厚聚氨脂防水施工,該防水具有以下特點:操作簡便,容易涂刷,適用于形狀復雜的基層和細部處理,且端頭容易處理。無縫連續的彈性結膜對基層變
54、形開裂有較好的適應能力,具有較高的抗滲性。冷作業施工,既安全又少污染。2)施工順序:安裝、預留洞、管道就位正確土建堵洞灌水實驗找平層防水層灌水實驗保護層灌水實驗3)施工方法:基層處理a衛生間現澆砼樓面振搗必須密實,隨打隨抹、壓實抹光,形成一道自身防水層。b所有樓板的管洞、套管洞周圍的縫隙均用摻加膨脹劑的細石砼澆灌密實抹平,孔洞較大的,進行吊模澆筑膨脹砼。待全部處理完后進行灌水試驗,24小時無滲漏,方可進行下道工序水泥砂漿找平層。c基層找平層完成后,應達到堅實平整、清潔無空鼓松動、明顯裂縫、麻面、起砂等現象,否則應用水泥膠膩子修補,使之平滑。所有轉角處一律做成半徑不小于20mm的均勻一致平滑圓角
55、,所有管件、地漏或排水口等部位必須就位正確,安裝牢固,不得有任何松動現象,收頭圓滑,并用嵌縫材料進行嵌填、補平?;鶎訜o突起鋒利物,含水率符合要求。涂布底膠將聚氨脂甲乙料按1:3(重量比)比例配合攪拌均勻,先用油刷蘸底膠在陰陽角、管根等復雜部位均勻涂刷一遍,再刷大面積區域。一般涂布量以0.15-0.2 kg/m2為宜。涂膜待底膠固化后,開始涂膜施工。根據說明書配制甲乙料,并用電動攪拌器強力攪拌均勻才能使用。對于管根、地漏、陰陽角等部位,應在大面積涂刷前,先用一布二涂做附加防水層,布寬出2030cm。待細部處理完后,進行第一遍涂膜施工,采用塑料刮板或橡膠刮板均勻涂刷在已涂刷好底膠的基層面上,涂布厚
56、度應均勻一致。第一道涂膜固化后,方可涂刷第二道涂膜。前后間隔時間可以手感不粘確定,不宜超過72h,第二道涂刷方向應與第一道方向垂直。兩道涂膜厚度用量約為2.5 kg/m2(厚度1.5-2 mm)。4)注意事項:要嚴把材料入場關:對每一批材料的合格證、生產廠家、標準編號、商標、產品名稱、品種、出廠日期、產品等級等嚴格校核。進場材料應按規定取樣、復試,符合要求后方可用于工程中。衛生間防水施工嚴格按程序執行,職責分明,實行工序交接驗收卡制度,下道工序拿不到上道工序簽字驗收卡不得開始施工。防水層施工完畢應進行灌水試驗,蓄水深度應高出防水層10 cm,24小時后檢查無滲漏方可進行保護層的施工。注意安全,
57、現場要通風,嚴禁煙火,施工人員應著工作服、工作鞋,并戴手套和口罩。空鼓:防水層空鼓,發生在找平層與涂膜防水層之間以及接縫處,其主要原因是基層潮濕,找平層未干,控制基層含水含水率過大,使防水層空鼓,形成鼓泡;施工時要嚴格控制基層含水率,接縫處應認真操作,使其粘結牢固?;鶎颖仨毟蓛?、平整,無粉塵或其他污物,否則防水材料粘貼不牢或被其鋒利物扎破。5)成品保護安裝好的管道不得用做支撐或放腳手板,不得踏壓,其支托卡架不得做為其它用途的受力點。管道在噴漿前要加以保護,防止灰漿污染管道。截門的手輪在安裝時應卸下,交工前統一安裝完好。水表應有保護措施,為防止損壞,可統一在交工前裝好。(6)吊頂施工方案該分項施
58、工時,通風等工程應已打壓完畢,聯合調試基本完成時進行,本工程主要是輕鋼龍骨面板吊頂。施工順序:材料準備放線打眼安裝吊筋及主龍骨安裝大小龍骨安裝面板1)材料準備將工程所需的材料詳細計算列出清單,根據工程使用的前后順序逐步進場,吊筋用18級圓鋼,主龍骨用U38輕鋼龍骨、大龍骨及次龍骨均為T型龍骨,面層板。進場的材料應達到裝飾材料標準中的合格標準。共鋼筋應調直進場,輕鋼龍骨不許有彎曲、折痕、變形等現象,裝配件要齊全,烤漆龍骨紙箱包裝應完好,內部的塑料薄膜紙密封應完好,板角及邊緣不應有掉角掉邊、缺棱現象。2)放線打眼吊點間距一般為10001000間距,雙向打眼按此間距在每一吊頂由中心往兩邊彈線,彈線時
59、按照建筑物的軸線找方正后方可彈線,在靠墻邊300mm處彈下一道線。在墨線的十字交叉點部位,用電錘在砼基層上打眼,眼大小為1060,若打眼時碰鋼筋,可偏移50mm重新打眼,直至滿足深度要求。3)安裝吊筋、排放主龍骨根據吊頂標高,計算出吊筋的長度,切割斷料,并在吊筋的一端套50mm長的單頭絲。將25253角鋼切割成252525的小段,并在角鋼的一邊打8的孔。將未打孔的一邊與吊筋未套絲的一端焊接。涂刷兩度紅丹防銹漆。待油漆干后將吊筋用8的膨脹螺栓固定砼基層上,并將螺栓擰緊。將主吊件固定在吊筋的套絲部位安裝主龍骨,相鄰兩個主吊件的開口方向相反,以免主龍骨往一側傾倒。拉通線調平主龍骨,并將主吊件的上下螺
60、絲擰緊。主龍骨的水平高差不大于4mm,相鄰龍骨高差不大于2mm。主龍骨端部吊點距墻面不應大于300mm。4)安裝大小龍骨及面板以主墻面的一邊往另一邊依次安裝龍骨,并拉通線調直,安裝完大龍骨后再依次安裝小龍骨,形成十字方格。調平直十字方格龍骨架。龍骨架的質量要求:表面平整度為2mm,接縫高低0.5mm,龍骨直線度拉5m線檢查為1.5mm,通線檢查為5mm。調整好龍骨的十字方格架,安裝石膏板,在安裝板時注意棱角的破損,操作工要手帶白手套,板塊按順序擺放,靠邊或風口城切割的部位,用工程刀劃線切割。操作工要兩人一組,上下各一個,以免穿叉造成板面污染。安裝完畢后要及時清理場地以免混用,或污染成品板。5)
61、成品保護1、輕鋼骨架、罩面板及其他吊頂材料在入場存放、使用過程中應嚴格管理,保證不變形、不受潮、不生銹。2、裝修吊頂用吊桿嚴禁挪做機電管道、線路吊掛用;機電管道、線路如與吊頂吊桿位置矛盾,須經過項目技術人員同意后更改,不得隨意改變、挪動吊桿。3、吊頂龍骨上禁止鋪設機電管道、線路。4、輕鋼骨架及罩面板安裝應注意保護頂棚內各種管線,輕鋼骨架的吊桿、龍骨不準固定在通風管道及其他設備件上。5、為了保護成品,罩面板安裝必須在棚內管道、試水、保溫等一切工序全部驗收后進行。6、設專人負責成品保護工作,發現有保護設施損壞的,要及時恢復。7、工序交接全部采用書面形式由雙方簽字認可,由下道工序作業人員和成品保護負
62、責人同時簽字確認,并保存工序交接書面材料,下道工序作業人員對防止成品的污染、損壞或丟失負直接責任,成品保護專人對成品保護負監督、檢查責任。6)、涂飾工程主要包括外墻及室內。室內涂飾主要為B1F5F天花石膏板。1)、施工準備、作業條件墻面已基本干燥,基層含水率不得大于10%。門窗已安裝完畢。進行外墻作業的外腳手架已搭設完成。、材料準備涂料、填充料、顏料等。、施工機具小漆桶、高凳,橡皮刮板、膩子托板、開刀、膩子槽、砂紙、滾筒、刷子、排筆、棉絲等。2)、質量要求溶劑型涂料涂飾工程質量要求符合建筑裝飾裝修工程施工質量驗收規范(GB50210-2001)的規定。項目序號檢查項目允許偏差或允許值主控項目1
63、涂料品種、型號、性能等第10.3.2條2涂飾顏色和圖案第10.3.3條3涂飾綜合質量第10.3.4條4基層處理第10.3.5條一般項目1與其他材料和設備銜接處界面應清晰第10.3.8條2色漆涂飾質量及允許偏差(mm)顏色普通涂飾均勻一致高級涂飾均勻一致光澤、光滑普通涂飾光澤基本均勻 光滑無擋手感高級涂飾光澤基本均勻 光滑刷紋普通涂飾刷紋通順高級涂飾無刷紋裹棱、流墜、皺皮普通涂飾明顯處不允許高級涂飾不允許裝飾線、分色線直線度普通涂飾2mm高級涂飾1mm3清漆涂飾質量顏色普通涂飾基本一致高級涂飾均勻一致木紋普通涂飾棕眼刮平、木紋清楚高級涂飾棕眼刮平、木紋清楚光澤、光滑普通涂飾光澤基本均勻 光滑無擋
64、手感高級涂飾光澤基本均勻 光滑刷紋普通涂飾無刷紋高級涂飾無刷紋一般項目3清漆涂飾質量裹棱、流墜、皺皮普通涂飾明顯處不允許高級涂飾不允許3、工藝流程基層處理打底找平打磨封底漆第一遍涂料施工修補第二遍涂料第三遍涂料施工檢查驗收4、施工工藝基層清理對基層表面進行作業前的驗收,表面須潔凈堅固,對混凝土表面地浮漿等進行清理,對砂漿基層,要仔細檢查是否存在空鼓及裂縫現象;基層要求含水率在10%以下,如無條件測試可用手感進行估測。潮氣太大不能施工,必須待干后方可施工;對墻面的陰陽角、窗洞口的收口部位特別是陰陽角檢查完成后要進行交接驗收;將進行作業的所有門窗等采用塑料布以及其他方式進行防護,避免污染。嵌縫對混
65、凝土墻面出現裂縫,應先在裂縫部位刷一遍摻膠水泥漿,然后使用粘按石膏刮抹。刮防水膩子找平。對混凝土墻面刮防水膩子找平,要求與基層粘結牢固,無分層空鼓現象,待干燥后用砂紙打磨,手感無雜質進行下一道工序。封底漆。在干凈的基層上,先噴涂(或滾涂)一遍封底漆,增加與基層的結合力,防止浮堿。涂刷第一遍涂料。將桶內涂料用篩網進行過濾后噴涂第一遍,從上至下均勻地進行。 防水膩子修補打磨。第一遍涂料完成后,再對墻面進行一次細致的防水膩子修補工作,主要是針對陰陽角和局部的坑凹部位。然后再用300400目砂紙上下左右均勻打磨,手感效果良好即可。第二遍涂抹。噴涂同第一遍。第三遍涂抹。檢查第二遍噴涂對墻面所出現的缺陷及
66、時修改和處理,進行第三遍噴涂。檢查驗收。對完成后的墻面涂料進行徹底的檢查,重點檢查陰陽角及門窗洞口無誤后報驗收。涂料清理。將樓層內所有的涂料及防護采用的材料及時清理出現場,并將遺漏的涂料進行清理做好現場文明施工。(10)中庭裝修施工中庭裝修施工包括靠近中庭四周最近的飾面柱、樓層外側面采用木龍骨防護墻等。飾面柱采用鋁合金板材飾面,施工方法具體如下:1)、范圍本工藝標準適用于工業與民用建筑工程的內外墻面、屋面、頂棚等各種金屬飾面板安裝工程。亦可與玻璃幕墻或大玻璃窗配套應用,以及在建筑物四周的轉角部位、玻璃幕墻的伸縮縫、水平部位的壓頂等配套應用。目前生產金屬飾面板的廠家較多,各廠的節點構造及安裝方法
67、存在一定差異,安裝時應仔細了解。本工藝標準僅敘述了其中一種的作法。2)、施工準備 A、材料要求:a、彩色涂層鋼板:原板多為熱軋鋼板和鍍鋅鋼板。為提高鋼板的防腐蝕性能和表面性能,須涂覆有機、無機或復合涂層,其中以有機涂層鋼板發展較快,常用的有機涂層為聚氯乙烯,此外還有聚丙烯酸酯、環氧樹脂、醇酸樹脂等。涂層與鋼板的結合方法有薄膜層壓法和涂料涂覆法。彩色涂層鋼板的主要用途可作屋面板和墻板等。塑料復合鋼板,長度為1800mm、2000mm,寬度為450mm、500mm、1000mm,厚度有0.352.0mm等多種。具有耐腐蝕、耐磨、絕緣等性能。塑料與鋼板的剝離強度20N/cm。 b、鋁合金板:用于裝飾
68、工程的鋁合金板,其品種和規格較多。從表面處理方法分,有陽極氧化處理及噴涂處理。從常用的色彩分:有銀白色、古銅色、金色等。從幾何尺寸分:有條形板和方形板。條形板的寬度多為80100mm,厚度多為0.51.5mm,長度6m左右。方形板包括正方形、長方形等。用于高層建筑的外墻板,單塊面積一般較大,剛度和耐久性要求高,因而板要適當厚一些,甚至要加設肋條。從裝飾效果分;有鋁合金花紋板、鋁質淺花紋板、鋁及鋁合金波紋板、鋁及鋁合金壓型板等。 c、骨架材料:是由橫豎桿件拼成,主要材質為鋁合金型材或型鋼等。因型鋼較便宜,強度高,安裝方便,所以多數工程采用角鋼或槽鋼。但骨架應預先進行防腐處理,嚴禁黑鐵進樓。 d、
69、固定骨架的連接件:主要是膨脹螺栓、鐵墊板、墊圈、螺帽及與骨架固定的各種設計和安裝所需要的連接件,其質量必須符合要求。 B、主要機具: a、裁割、加工、組裝金屬板等所需的工作臺、切割機、成型機、彎邊機具、砂輪機、連接金屬板的手提電鉆、混凝土墻打眼電鉆、鋼板尺(1m長)、長卷尺、盒尺、錘子、各種形狀圓(扁)的鋼鑿子、鉛絲、彈線用的粉線包、墨斗、小白線、手提砂輪、鉗子、鐵制水平尺、棉絲、笤帚、鐵鍬、開刀、灰槽、灰桶、工具袋、手套、紅鉛筆等。 C、 作業條件: a、混凝土和墻面抹灰已完成,且經過干燥,含水率不高于8%;木材制品不得大于12%。 b、水電及設備、頂墻上預留預埋件已完。垂直運輸的機具均事先
70、準備好。 c、要事先檢查安裝飾面板工程的基層,并作好隱預檢記錄,合格后方可進行安裝工序。 d、外架子(高層多用吊籃或吊架子)應提前支搭和安裝好,多層房屋宜選用雙排架子或橋架,其橫豎桿及拉桿等應離開墻面和門窗口角150200mm。架子的步高和支搭要符合施工要求和安全操作規程。 e、對施工人員進行技術交底時,應強調技術措施、質量要求和成品保護。大面積施工前應先做樣板間,經質檢部門鑒定合格后,方可組織班組施工。3)、操作工藝 A、工藝流程: 原則上是自下而上安裝墻面。吊直、套方、找規矩、彈線固定骨架的連接件固定骨架金屬飾面板安裝收口構造 B、吊直、套方、找規矩、彈線:首先根據設計圖紙的要求和幾何尺寸
71、,要對鑲貼金屬飾面板的墻面進行吊直、套方、找規矩并一次實測和彈線,確定飾面墻板的尺寸和數量。 C、固定骨架的連接件:骨架的橫豎桿件是通過連接件與結構固定的,而連接件與結構之間,可以與結構的預埋件焊牢,也可以在墻上打膨脹螺栓。因后一種方法比較靈活,尺寸誤差較小,容易保證位置的準確性,因而實際施工中采用的比較多。須在螺栓位置畫線按線開孔。 D、固定骨架:其構造如圖9-8、圖9-9所示。骨架應預先進行防腐處理。安裝骨架位置要準確,結合要牢固。安裝后應全面檢查中心線、表面標高等。對高層建筑外墻,為了保證飾面板的安裝精度,宜用經緯儀對橫豎桿件進行貫通。變形縫、沉降縫等應妥善處理。 E、金屬飾面安裝:墻板
72、的安裝順序是從每面墻的過部豎向第一排下部第一塊板開始,自下而上安裝。安裝完該面墻的第一排再安裝第二排。每安裝鋪設10排墻板后,應吊線檢查一次,以便及時消除誤差。為了保證墻面外觀質量,螺栓位置必須準確,并采用單面施工的鉤形螺栓固定,使螺栓的位置橫平豎直。固定金屬飾面板的方法,常用的主要有兩種。一是將板條或方板用螺絲擰到型鋼或木架上,這種方法耐久性較好,多用于外墻。另一種是將板條卡在特制的龍骨上,此法多用于室內。 板與板之間的縫隙一般為1020mm,多用橡膠條或密封箭彈性材料處理。當飾面板安裝完畢,要注意在易于被污染的部位要用塑料薄膜覆蓋保護。易被劃、碰的部位,應設安全欄桿保護。 F、收口構造:其
73、構造如圖9-10所示。水平部位的壓頂、端部的收口、伸縮縫的處理、兩種不同材料的交接處理等,不僅關系到裝飾效果,而且對使用功能也有較大的影響。因此,一般多用特制的兩種材質性能相似的成型金屬板進行妥善處理。 構造比較簡單和轉角處理方法,大多是用一條較厚的(1.5mm)的直角形金屬板,與外墻板用螺栓連接固定牢,其轉角部位處理見圖9-11、圖9-12所示。 窗臺、女兒墻的上部,均屬于水平部位的壓頂處理(圖9-13)即用鋁合金板蓋住,使之能阻擋風雨浸透。水平橋的固定,一般先在基層焊上鋼骨架,然后用螺栓將蓋板固定在骨架上。蓋板之間的連接直采取搭接的方法(高處壓低處,搭接寬度符合設計要求,并用膠密封)。 墻
74、面邊緣部位的收口處理(圖9-14),是用顏色相似的鋁合金成形板將墻板端部及龍骨部位封住。 墻面下端的收口處,是用一條特制的披水板,將板的下端封住,同時將板與墻之間的縫隙蓋住,防止雨水滲入室內(圖9-15)。 伸縮縫、沉降縫的處理(圖9-16),首先要適應建筑物伸縮、沉降的需要,同時也應考慮裝飾效果。另外,此部位也是防水的薄弱環節,其構造節點應周密考慮。一般可用氯丁橡膠帶起連接、密封作用。 墻板的外、內包角及鋼窗周圍的泛水板等須在現場加工的異形件,應參考圖紙,對安裝好的墻面進行實測套足尺,確定其形狀尺寸,使其加工準確、便于安裝。4 )、 質量標準 A、保證項目: a、金屬飾面板的品種、質量、顏色
75、、花型、線條必須符合設計要求,要有產品合格證。 b、墻體骨架如采用鋼龍骨時,其規格、形狀必須符合設計要求,要認真進行除銹、防腐處理。板面與骨架的固定必須牢固,不得松動。 B、基本項目: a、金屬飾面板安裝,當設計無要求時,宜采用抽芯鋁鉚釘,中間必須墊橡膠墊圈。抽芯鋁鉚釘間距以控制在100150mm為宜。 b、安裝突出墻面的窗臺、窗套凸線等部位的金屬飾面時,裁板尺寸應準確,邊角整齊光滑,搭接尺寸及方向應正確。 c、板材安裝時嚴禁采用對接。搭接長度應符合設計要求,不得有透縫現象。 d、當外墻內側骨架安裝完后,應及時澆筑混凝土導墻,其高度、厚度及混凝土強度等級應符合設計要求,若設計無要求時,可按踢腳
76、作法處理。 e、保溫材料的品種、堆集密度應符合設計要求,并應填塞飽滿,不留空隙。 f、金屬飾面表面應平整、潔凈,色澤協調、無變色、泛堿、污痕和顯著的光澤受損處。 g 、金屬飾面板接縫應填嵌密實、平直、寬窄均勻,顏色一致。陰陽角處的板搭接方向正確,非整磚使用部位適宜。 h 、突出物周圍的板應用整傳套割吻合,邊緣整齊;墻裙、貼臉等突出墻面的厚度一致。 i、流水坡向正確,滴水線(槽)順直。 C、允許偏差項目,見表9-33。5 )、 成品保護 A、要及時清擦干凈殘留在門窗框和金屬飾面板上的污物如密封膠、手印、水等雜物,宜粘貼保護膜,預防污染、銹蝕。 金屬飾面板安裝允許偏差 表9-33項次項 目允許偏差
77、 (mm)檢 查 方 法鋁合金板壓型鋼板1立面垂直室內22用2m托線板和尺量檢查立面垂直室外33用2m托線板和尺量檢查2表面平整33用2m托線板和塞尺檢查3陽角方正33用20cm方尺和塞尺檢查4接縫平直0.51拉5m小線和尺量檢查5墻裙上口平直23拉5m小線和尺量檢查6接縫高低11用鋼板短尺和塞尺檢查 B、認真貫徹合理施工順序,少數工種(水、電、通風、設備安裝等)的活應做在前面,防止損壞、污染金屬面板。 C、 拆除架子時注意不要碰撞金屬飾面板。6 )、 應注意的質量問題A、漏:飾面板不漏是其主要功能,應加以保證。首先要從每安裝一塊飾面板起,就必須嚴格按照規范規程去認真施工,尤其是收口構造的各部
78、位必須處理好,質檢部門檢查要及時到位。 B、打膠、嵌縫:這與漏有非常密切的關系,如干不好會出大事。據不完全的統計,打膠、嵌縫造成滲漏和返工,占玻璃幕墻、金屬飾面板和鋁合金門窗安裝工程量約30%,是三種外裝飾工程質量通病的大頭,因此要重視打膠、嵌縫這道工序。C、分格縫不勻、不直:主要是施工前沒有認真按照圖紙尺寸,核對結構施工的實際尺寸,加上分段分塊彈線不細、拉線不直和吊線檢查不勤等造成。D、墻面臟:其主要原因是多方面的,一是操作工藝造成,即自下而上的安裝方法和工藝直接給成品保護帶來一定的難度,越是高層其難度就越大;二是操作人員必須養成隨干隨清擦的良好習慣;三是要加強成品保護的管理和教育工作;四是
79、竣工前要自上而下的進行全面的清擦工作。還要注意清擦使用的工具。材料必須符合各種金屬飾面板有關使用說明,否則會帶來不良的效果和不應有損失。五、安全和文明施工保證措施(一)安全生產保證措施(含防火、臨時用電、機械設備等安全保證措施)1、安全管理目標該工程地處泉州市洛江區,施工中要認真貫徹“企業負責、行業管理、國家監察、群眾監督”的安全生產管理制度,杜絕重大安全事故,輕傷事故發生率小于1.3,確保安全生產,確?!案=ㄊ“踩拿鞴さ亍?。2、安全組織保證體系以項目經理為首,由現場各職能部門、專業分公司等各方面的管理人員組成安全保證體系(詳見附圖)。3、安全管理制度安全技術交底制:根據安全措施要求和現場實
80、際情況,各級管理人員需親自逐級進行書面交底。班前檢查制:現場專職安全員必須督促與檢查施工方、專業分公司是否對安全防護進行了檢查。周一安全活動:項目部每周一要組織全體工人進行安全教育,對上一周安全方面存在的問題進行總結,對本周的安全重點和注意事項做必要的交底,使廣大工人能心中有數,從意識上時刻繃緊安全這根弦。定期檢查與隱患整改制:項目部每周要組織一次安全生產檢查,對查處的安全隱患必須定措施、定時間、定人員整改,并做好安全隱患整改消項記錄。管理人員和特種作業人員實行年審制:每年由公司統一組織進行,加強施工管理人員的安全考核,避免違章指揮。實行安全生產獎罰制與事故報告制。危急情況停工制:一旦出現危及
81、職工生命財產安全的險情,要立即停工,并即刻上報公司有關部門,及時采取措施排除險情。持證上崗制:特殊工種必須持有上崗證,嚴禁無證操作。 外腳手架、大中型機械設備安裝實行驗收制,凡不經驗收的,一律不得投入使用。4、安全薄弱環節及預防保證措施認真貫徹落實國家和濟南市的安全生產法規、規程,建立建全施工安全檢查、監督網絡體系,分段分部位做好安全檢查與防護,使之做到經?;⒅贫然?、標準化。抓好安全項目經理生產目標責任制管理,落實安全生產責任制,實行“一把手”負責制。施工隊和各分包單位設專職安全員,班組設兼職安全員,落實安全生產責任制,重點是“三長二員”,負責現場的綜合管理,做到常備不懈,一抓到底。隊伍進場
82、及時進行三級教育,針對工程施工各階段特點,切實做好“三基”、“三個時間”、“三件事”、“三個結合”、“六防止”教育,提高職工整體安全意識。抓好高空作業防護,防止物體打擊和高空墜落。認真使用“三寶”(安全帽、安全帶、安全網),加強對“四口”(樓梯口、電梯口、井道口、預留洞口)、“五臨邊”的設防,現場危險地段設立標志和夜間施工信號。抓好施工現場用電安全管理,要嚴格按規范、規定要求。使用五芯電纜、鐵制配電箱、漏電保護裝置等措施。執行“一機一閘”,“一機一保護”,配電開關箱加鎖。使用移動電動工具者,穿絕緣鞋、戴絕緣手套,采用36伏安全電壓照明。使施工用電安全防護達到定型化,工具化。抓好對塔吊等大型垂直
83、運輸機械的管理。塔吊安裝、頂升、拆卸作業應設立警戒區,堅持“十不吊”,塔吊不準帶病作業,若遇大風、暴雨、濃霧不起鉤,起吊重物時不得拖吊和超載起吊,離地0.3米暫停起升,檢查安全穩定后運轉就位,防止機械傷害和觸電事故。腳手架必須按JGJ130-2001的規定搭設。雙排腳手架重點把好腳手架的“連接、承重、檢驗”三關。嚴禁在腳手架上堆放重物,并按規定用竹笆進行全封閉,防止物體打擊。施工期間,嚴禁非施工人員進入施工區,外單位參觀人員要有專人陪同。施工現場按總平面布置設置圍護,對外通道建崗設卡,保證現場安全。作好防火工作,特別是進入裝修階段,狠抓預防。在每層的樓梯處設滅火器,另每樓層均有臨時供水設施,并
84、設有水箱用于消防。(二)、安全保證措施1、裝飾裝修工程安全防護措施裝飾工程在室外進行時,先應對結構施工的腳手架或后來采用吊籃架等進行檢查、驗收。如腳手是否牢固,木架的鐵絲、竹架的竹篾、金屬架的扣件等是否腐蝕、脆斷和螺栓松開;有無翹頭板、拆斷的板,竹排片是否散斷;腳手搭設應符合安全要求,如檐口處腳手應高出檐頭至少1米,并設護攔。由于裝飾工程立體交錯作業較多,一定要戴好安全帽;個別高處難度大的操作應帶好安全帶。室內裝飾面大、體高的要搭滿堂腳手架,不得自搭湊合的施工腳手。禁止將腳架板、鋼管、木桿、竹桿等支搭在門窗樘上及扶手、欄桿上。人字梯在中間部位應有牢固拉結的索或繩;為防止在較滑地面時滑動,人字梯
85、腳線上應包扎麻布頭等防滑物質。腳手板不得放到最高一檔上,在一塊跳板上不得同時站兩個作業人員。各種施工機械、電源電器必須由持證人員操作,無證人不得進行開機和接電,防止發生安全事故。電焊操作必須持證上崗、必須戴好全套防護用具,協作人亦應戴墨鏡及戴絕緣手套。防止電焊光灼傷眼睛。焊接時應有人看火。冬期施工時應遵守冬施有關規定,室內如生火采暖的,應注意防止一氧化碳氣中毒和防止火災發生。腳手架上不得向下扔東西,垃圾應及時清理,工具應安放穩當;冬施期凡遇雨雪、冰凍,上架操作前應先進行清掃干凈,才能施工。高空作業必須穿軟底防滑鞋作業。2、消防保證措施成立安全消防領導小組,切實作好防火工作。施工現場內設置和堆放
86、易燃材料,應采取有效防火措施(泡沫滅火器),防止易燃材料著火造成施工損失。嚴格控制電氣焊火源,對作業人員定期進行安全、防火教育。特殊危險環境下不準進行明火作業,如架子上、易燃材料庫房或堆場等場所。進行明火作業時,作業人員中必須有分工監護人,在火源可能漂移的范圍內清除一切易燃物。易燃作業人員需攜帶滅火器、接火盤,防止明火擴散,出現火情立即撲救?,F場用電必須由電工統一架設,統一管理,統一維修,嚴禁亂接、亂掛電線以免造成觸電和火災事故。木板、油漆、稀料等易燃、易爆的物品必須單獨存放于安全地點,并設有明顯的防火標志。氧氣瓶、乙炔瓶存放要有安全距離,氣壓表必須有交,應輕抬輕放,不得撞擊和在高溫、高壓下存
87、入、氣焊、氣割。電焊現場盡可能地清除易燃物。消防器材必須齊全,有效地配置于需要地點,必須定期進行檢查,保證其工作正常。施工垃圾必須及時清理,不得有過量易燃物堆積。3、機械設備安全管理措施塔吊安全技術措施塔吊拆裝人員經專業培訓,并取得地方政府主管部門頒發的許可證后上崗。塔吊安裝和拆除前制定施工方案,派專人監護,由專業人員操作,安裝后經檢驗合格并辦理施工手續后使用。經常檢查塔吊的安全裝置(四限位、兩保險)是否齊全、有效,不得帶病運轉,電纜嚴禁隨地拖拉。塔吊在六級以上大風、雷雨、大霧天氣時不能使用。起吊重物時不得拖吊和超載超吊,離地3米時暫停起升,檢查安全穩妥后運轉就位。嚴格遵守起重機械作業的“十不
88、吊”規定。塔吊不準帶病作業。施工機械配齊設備安全裝置,所有設備在運行或運轉中嚴禁維修保養,特種操作要持證上崗。操作人員必須遵守操作規程,熟知機械操作知識,身體健康,精神正常。固定施工機械要設防雨棚,經常保持設備清潔。乙炔、氧氣瓶要配齊瓶帽和防震圈,分開10米放置且遠離火源,集中存放,設棚防火防曬。電動機械設備執行一機一閘一箱一保護,設專人負責。交叉作業:工序按排應盡量避免交叉作業,必須交叉作業時要設防護棚,防護要有足夠的強度。4、現場文明施工措施施工現場統一制作各種標識,宣傳標語畫幅,施工“六牌二圖”即單位名稱牌、工程概況牌、門衛制度牌、安全措施牌、安全記錄牌、安全宣傳牌、工程效果圖、現場平面
89、圖等。施工現場建立以項目總包經理為組長的施工現場文明施工管理領導班子,領導成員明確分工,各盡其職,并配置專職管理人員,監督檢查現場文明管理。編制現場文明施工管理制度,簡明扼要,把檢查責任到人,把場容管理制度化。全體員工樹立遵章守紀思想,采用掛牌上崗制度,安全帽、工作服統一規范。安全值班人員佩戴不同顏色標記,工地負責人戴黃底紅字臂章,班組安全員戴紅底黃字袖章。加強職工教育工作,要求工人嚴守紀律,嚴禁各類違法行為或對周圍老百姓造成不良影響。 生活衛生生活衛生納入工地總體規劃,編制方案,落實組織措施及各項責任制。施工現場設專用供熱水設施,衛生符合防疫部門要求。工地設男女廁所,有便溺設施并在1.8米以
90、下鑲貼磁磚,落實專人管理,清潔衛生。 工地設簡易浴室,保證供水,保證清潔衛生。 落實消滅蚊蠅及老鼠承包措施,簽定監督約定,保證措施落實。 生活垃圾及時清運,保持場容衛生。職工食堂要盡量采用電蒸電炒設備,保證衛生條件,減少污染,炊事人員持證(健康證)上崗。 施工現場及周邊環境衛生保證措施根據CJ16-86中華人民共和國城鄉建設環境保護部標準城市容貌標準的規定,要確保工地周圍及場地內的環境衛生達到有關規定標準,其主要控制措施如下:施工場地周圍按規定設置隔離護欄,場內機具、材料按平面規劃擺放整齊。挖掘機等履帶車禁止在有結構的路面上行駛,從進入點到停滯點可用拖車拖運,若必須在路面上卸車時,需在路面上加
91、墊板方可行駛;履帶車和任何特種車在市區道路行駛時,必須報經公安、城建部門批準。對工地需外運土方及建筑垃圾,應隨干隨清,并做到加蓋、封閉,不得沿途飛揚,灑落載運物而污染環境,土方及建筑垃圾應按城管要求棄于指定地點。施工期間的廢水要采用可行的排水設施就近排入雨排水道,絕對禁止流出場外,浸漫路面,堵塞管道,且做到排入前向市政工程管理部門申請批準,按時交納有關費用。不得在排水管道上圈占用地和興建構筑物,不得向排水明溝、檢查井、雨水口內傾倒垃圾、糞便、渣土等雜物。5、協調處理地方民事問題的措施和方法為防止擾民和民擾事件的發生,確保施工生產的順利進行,我們制定如下措施:防止擾民的措施制定環境管理方案和實施
92、措施,防止噪音污染、水污染及大氣污染。對環境污染尤其是噪音污染進行嚴格的監控。并請環保部門進行檢測,確定噪音污染的程度,并加強噪音設備采取封閉、限時使用,增加降噪設備等措施,最大限度的降低噪音污染。嚴格遵守環保部門的規定,在22時至次日6時不進行超過國家標準噪聲限制的作業。在基礎和結構施工階段,由于砼連續施工的需要進行超噪聲限值施工時,提前向工程所在地建筑行政主管部門提出申請,經審查批準后到工程所在地區環保部門備案。在噪聲超標太多確實影響居民休息的施工區域設置噪音隔音屏,降低噪音污染。對居民家中的嚴重疾病患者,如高血壓、心臟病等,如確屬必要,可另外提供相應的住宿或休息處所。需長期連續施工(如基
93、礎施工時)可通過向居民發放電影票等形式,以分散居民注意力,借以融洽與居民關系。防止民擾的措施只要嚴格執行和落實防止擾民的措施,最大限度的減少噪音污染,就可以有效地減少民擾,民擾大部分是由于擾民引起的,應該相信,我們的絕大多數居民是遵紀守法的,是能夠充分理解施工單位的困難的。為了防止民擾事件的發生,我們在落實防止擾民措施的前提下,制定如下措施:在施工前公布連續施工的時間,發布安民告示,向工程周圍的居民做好解釋工作。教育施工人員嚴格遵守各項規章制度,維護群眾利益,盡力減少工程施工給當地群眾帶來的不便。環保部門按國家規定的噪聲值標準進行測定,并確定噪聲擾民的范圍。對確定為夜間噪聲擾民范圍內的居民,根
94、據居民受噪聲污染的程度,按批準的超噪聲標準值夜間施工工期,以每戶3060元的標準給予補償?,F場設立群眾來訪接待處,并配備熱線電話,24小時接待來訪來電,對所有問題均在24小時以予以明確答復。與當地辦事處、居民代表、派出所共同開展創建文明工地活動,通過溝通和融洽關系減少或防止民擾。建立節假日走訪制度,對孤寡老人和家中有困難的居民開展“學雷鋒、送溫暖”義務活動。對周圍居民的水、電、暖等根據居民要求進行免費維修。依法處理各種擾亂正常施工秩序的行為和責任人。對不管采取何種措施都仍然阻撓正常施工的人或行為,依法向有關部門申請遵照有關法律進行處理。6、環境保護措施環境管理與職業健康安全目標、指標和管理方案
95、9.1制定的依據法律法規的要求;公司的方針、公司的經營情況;審核和檢查中發現的問題;公司總部、項目重要環境因素和重大危險源;相關方的要求;施工生產的實際情況和施工特點;事故案例和經驗教訓。9.2目標噪音排放達標:結構施工,晝間70dB,夜間55dB裝修施工,晝間65dB,夜間55dB防大氣污染達標:施工現場揚塵、生活用鍋爐煙塵排放符合要求。生活及生產污水達標:污水排放符合濟南市水污染物排放標準。防止光污染:夜間照明不影響周圍社區。施工垃圾分類處理,盡量回收利用。節約水、電、紙張等資源消耗,節約資源,保護環境。7、降低環境污染和噪音的措施施工現場防大氣污染措施施工現場防揚塵措施施工垃圾使用封閉的
96、專用垃圾道或采用容器吊運,嚴禁隨意凌空拋散造成揚塵。施工垃圾要及時清運,清運前,要適量灑水減少揚塵。施工現場要在施工前做好施工道路規劃和設置,盡量利用設計中永久性的施工道路。路面及其余場地地面要硬化。閑置場地要綠化。水泥和其它易飛揚的細顆粒散體材料應盡量安排庫內存放。露天存放時要嚴密苫蓋,運輸和卸運時防止遺灑飛揚,以減少揚塵。施工現場要制定灑水降塵制度,配備專用灑水設備及指定專人負責,在易產生揚塵的季節,施工場地采取灑水降塵。攪拌站的降塵措施施工采用商品砼,減少攪拌揚塵。砂漿及零星砼攪拌要搭設封閉的攪拌棚,攪拌機上設置噴淋裝置方可進行施工。茶爐、大灶的消煙除塵措施茶爐采用電熱開水器。食堂大灶使
97、用液化氣。施工現場的水污染防止措施現場攪拌機前臺及運輸車輛清洗處設置沉淀池。排放的廢水要排入沉淀池內,經二次沉淀后,方可排放。未經處理的泥漿水,嚴禁直接排入城市排水設施。使用瓶裝成品乙炔氣排放控制。施工現場由于氣焊使用乙炔發生罐產生的污水嚴禁隨地傾倒,要求專用容器集中存放,倒入沉淀池處理,以免污染環境。油漆油料庫的防漏控制。施工現場要設置專用的油漆油料庫,油庫內嚴禁放置其它物資,庫房地面和墻面要做防滲漏的特殊處理,儲存、使用和保管要專人負責,防止油料的跑、冒、滴、漏、污染水體。禁止將有毒有害廢棄物用作土方回填,以免污染地下水和環境。施工現場防噪聲污染的各項措施人為噪聲的控制措施。施工現場提倡文
98、明施工,建立健全控制人為噪聲的管理制度,盡量減少人為的大聲喧嘩,增強全體施工人員防噪聲擾民的自覺意識。強噪聲作業時間的控制。凡在居民稠密區進行強噪聲作業的,嚴格控制作業時間,晚間作業不超過22時,早晨作業不早于6時,特殊情況需連續作業(或夜間作業)的,應盡量采取降噪措施,事先做好周圍群眾的工作,并報工地所在的區環保局備案后方可施工。強噪聲機械的降噪措施產生強噪聲的成品加工、制作作業,應盡量放在工廠、車間完成,減少因施工現場的加工制作產生的噪聲。盡量選用低噪聲或備有消聲降噪設備的施工機械。施工現場的強噪聲機械(如攪拌機、電鋸、電刨、砂輪機等)要設置封閉的機械棚維護,以減少強噪聲的擴散。加強施工現
99、場的噪聲控制加強施工現場環境噪聲的長期監測,采取專人監測,專人管理的原則,要及時對施工現場噪聲超標的有關因素進行調整,達到施工噪聲不擾民的目的。8、其它污染的控制措施木模通過電鋸加工的木屑、鋸沫必須當天進行清理,以免鋸沫刮入空氣中。建筑物外圍立面采用密目安全網,降低樓層內風的流速,阻擋灰塵進入施工現場周圍的環境??卣諢舯M量選擇即滿足照明要求又不刺眼的新型燈具或采取措施,使夜間照明只照射施工區域而不影響周圍社區居民休息。項目經理部要制定水、電、辦公用品(紙張)的節約措施,通過減少浪費,節約能源達到保護環境的目的。 9、維護社會形象的措施建設單位是我們的顧客,我單位堅持“誠信,誠信,再誠信;顧客,
100、顧客,再顧客”的原則,以追求建設單位的最大利益為我單位的服務宗旨,為維護建設單位的社會形象,我單位采取以下措施:首先,我單位將以高速度、高質量的施工,為建設單位建造一個放心工程。在施工中,應盡量滿足建設單位關于工程提出的合理要求,為以后能夠居住的舒心創造條件。施工過程中,根據自己的施工經驗,盡可能為建設單位提供多的主意,盡量減少不必要的浪費,節約資金。要經常教育工人,文明施工,盡量減少對周圍居民的影響,少給建設單位添麻煩。在工程前期,積極配合建設單位辦理有關手續,保證工程的順利進行。在施工如遇到因資金等原因,暫時停工待料等,我單位將積極的想辦法,保證工程的順利進行。在施工中堅持安全施工,確保山
101、東省建筑工程安全文明優秀工地,提高招標人的社會信譽。在施工中積極采取有效的措施,降低環境污染和噪音,文明施工,保持一個良好的環境,維護招標人的社會形象與政府有關部門搞好協調關系,爭取得到他們的支持,保證工程順利進行,維護招標人的社會形象。附表:擬投入使用主要機械設備表序號機械設備名稱規格型號數量單位進場時間備注1電焊機BX3-30020臺開工后陸續進場2套絲機TQ32臺開工后陸續進場3砂輪切割機8臺開工后陸續進場4電鉆251215臺開工后陸續進場5沖擊鉆IIJ10-205只開工后陸續進場6手槍式電鉆1315只開工后陸續進場7萬用表WF472只開工后陸續進場8砼鉆孔機臺9臺式鉆床ML29283臺10木工刨床2512-B型2臺11攪 拌 機GMVD-1252臺12攪 拌 機GMVD-250臺13角向磨光機JM-7507臺開工后陸續進場14氣割機具3套15無齒鋸3臺16電臺鉆2臺17壓力鉗4臺18電焊條烘箱1臺19液壓開孔器1套20接地搖表2臺21絕緣搖測表3臺22鉛型電流表4臺23電錘2臺24氣焊用具2臺25吊鏈2臺26手電鉆20臺附圖:項目組織機構公司總負責(項目經理)技術、材料主管財務主管質安主管項目負責人技術主管生產主管質檢員安全員計劃員材料員施工員保管員預算員 各班組(木、油、泥、雜、玻璃、鐵件)
