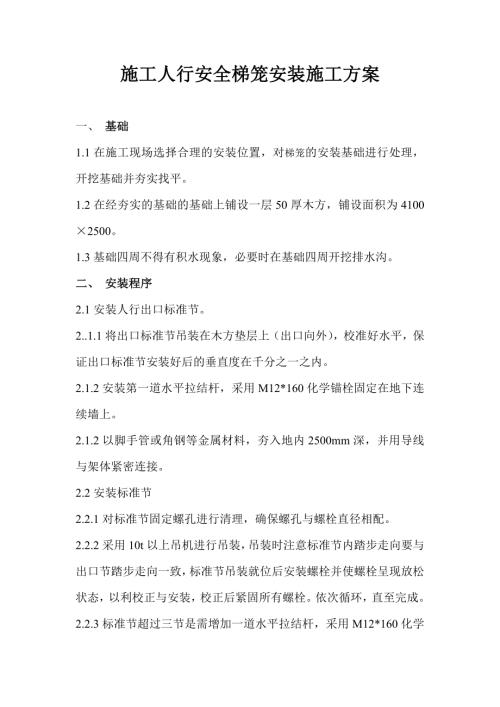

1、施工人行安全梯籠安裝施工方案一、 基礎1.1在施工現場選擇合理的安裝位置,對梯籠的安裝基礎進行處理,開挖基礎并夯實找平。1.2在經夯實的基礎的基礎上鋪設一層50厚木方,鋪設面積為41002500。1.3基礎四周不得有積水現象,必要時在基礎四周開挖排水溝。二、 安裝程序2.1安裝人行出口標準節。2.1.1將出口標準節吊裝在木方墊層上(出口向外),校準好水平,保證出口標準節安裝好后的垂直度在千分之一之內。2.1.2安裝第一道水平拉結桿,采用M12*160化學錨栓固定在地下連續墻上。2.1.2以腳手管或角鋼等金屬材料,夯入地內2500mm深,并用導線與架體緊密連接。2.2安裝標準節2.2.1對標準節
2、固定螺孔進行清理,確保螺孔與螺栓直徑相配。2.2.2采用10t以上吊機進行吊裝,吊裝時注意標準節內踏步走向要與出口節踏步走向一致,標準節吊裝就位后安裝螺栓并使螺栓呈現放松狀態,以利校正與安裝,校正后緊固所有螺栓。依次循環,直至完成。2.2.3標準節超過三節是需增加一道水平拉結桿,采用M12*160化學錨栓固定在地下連續墻上。2.3 安裝入口節2.3.1入口節吊裝時注意安全門開啟方向。2.3.2入口節吊裝就位后安裝螺栓并使螺栓呈現放松狀態,以利校正與安裝,校正后緊固所有螺栓。2.3.3安裝水平拉結桿,采用M12*160化學錨栓固定在地下連續墻上。2.4 安裝入口通道2.4.1入口通道與入口節門檻盡量保持水平。2.4.2入口通道采用50厚木方鋪設,上面每500mm加設一道防滑條。2.4.2入口通道安裝完成后兩邊采用48mm鋼管搭設1.2m高防護欄桿。梯籠使用過程中需隨挖土深度進行加節,加節過程同安裝程序。三、安全與維護3.1 梯籠內需安裝24v安全電源照明行燈。3.2定期對梯籠連接螺栓進行維護,如發現松動及時進行緊固。3.3定期對梯籠對垂直度進行測量,如發現傾斜及時進行校正。四、附安裝圖附圖一附圖二附圖三附圖四軌道交通12號線申江站施工人行安全梯籠安裝工程施工方案上海山宗建筑工程有限公司二零一零年三月二十六日
