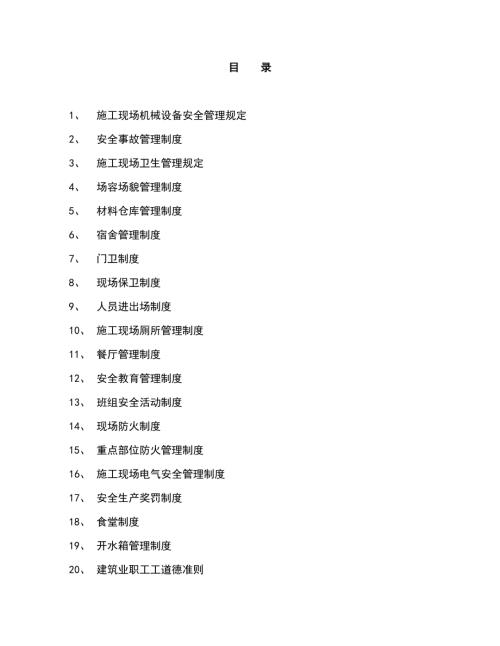

1、目 錄1、 施工現場機械設備安全管理規定2、 安全事故管理制度3、 施工現場衛生管理規定4、 場容場貌管理制度5、 材料倉庫管理制度6、 宿舍管理制度7、 門衛制度8、 現場保衛制度9、 人員進出場制度10、 施工現場廁所管理制度11、 餐廳管理制度12、 安全教育管理制度13、 班組安全活動制度14、 現場防火制度15、 重點部位防火管理制度16、 施工現場電氣安全管理制度17、 安全生產獎罰制度18、 食堂制度19、 開水箱管理制度20、 建筑業職工工道德準則20、 室管理制度編 制 依 據 招標文件; 本工程現有的建筑、結構、基坑圍護及安裝等施工圖紙; 工程地質勘察資料、答疑文件; 國家
2、現行施工規范和標準及省、市現行有關法律、法規等文件; 現行建筑、安裝等勞動定額; 現場踏勘觀感。使用國家及地方規范清單 工程測量規范(GB50026-93); 地基與基礎工程施工及驗收規范(GBJ202-2002); 砌體工程施工及質量驗收規范(GB50203-2002); 砼結構工程施工及質量驗收規范(GB50204-2002); 泵送混凝土施工技術規程(JGJ/T10-95); 屋面工程技術規范(GB50207-2002); 地下防水工程施工及驗收規范(GBJ50108-2002); 建筑地面工程施工及驗收規范(GB50209-2002); 鋼筋砼高層建筑結構設計與施工規程(JGJ3-91
3、); (10) 建筑施工安全檢查標準(JGJ59-99); (11) 施工現場臨時用電安裝技術規范(JGJ46-88);(12) 鋼筋焊接及驗收規范(JGJ18-96);(13) 建筑給水排水及采暖工程質量驗收規范(GB50242-2002); 以上規范以最新發布的為準一、工程概況*花園四期B區高層住宅工程,總建筑面積17750m2,建筑總高度97.35m的塔式住宅樓,地上32層,地下1層的框架結構。本工程屬于一類普通住宅,建筑結構安全等級為二級,基礎安全等級為一級,七度抗震,框架及剪力墻抗震等級均為二級,建筑物耐火等級為一級。建設單位:*房地產有限公司設計單位:*研究院建設地點:主要設計參數
4、及概況如下:(一)地基與基礎本工程基礎形式采用板筏基礎,砼標號為C35,基礎墊層砼采用C10,地下通道、基礎底板及側壁為抗滲混凝土,抗滲等級為S8,上述抗滲砼部分及地下室頂板砼均摻UEAH12%。(二)主體結構工程混凝土工程:剪力墻、柱、梁、板混凝土,24.750m以下為C40,24.750m至45.750m為C35,45.750m至96.750m為C30,96.750m以上為C25;樓梯,96.750m以下為C30,以上為C25;其它為C20。砌體工程:0.000以下采用Mu10實心粘土磚,M5水泥砂漿砌筑;一至八層采用250厚加氣混凝土塊,八層以上采用250厚加氣混凝土塊,均用M5混合砂漿
5、砌筑。(三)裝飾工程室外采用涂料面層,室內裝修以拉毛處理為主,面層用戶自理,但公用部分采用涂料面層。(四)門窗工程1、門窗工程主要采用塑鋼門窗,部分采用乙級防火門、甲級固定防火窗、高級木門等;2、外門立樘均居墻中,平開木門立樘均與開啟方向墻面平,所有管井門均開啟方向墻面平;二、施工部署及施工方法部署原則(一) 實際特點,特確定如下部署原則: 根據本工程既定的質量和工期目標,結合工程特點進行分解,確定各階段目標。在各階段中明確主導工序和重點環節,有針對性的制定相應的技術管理和施工等保證措施,落實專人跟蹤管理,項目經理重點監控。加強施工過程中的動態管理,合理安排勞動力和施工設備的投入,在確保每道工
6、序工程質量的前提下,立足搶時間,爭速度,科學的組織流水及交叉施工,嚴格勞動紀律,嚴肅施工調度命令,有計劃、有目標的嚴格管理分包單位,嚴格控制關鍵工序的施工工期,確保按期、優質、高效地完成工程施工任務。施工順序及施工階段的劃分1、施工順序:針對工程的實際情況,按先結構后建筑,先主體后附屬,從下到上的施工順序進行施工,為確保施工工期,部分施工工序之間計劃進行交叉施工。主要施工順序如下:主體結構工程的施工,包括主體鋼筋砼結構、磚砌體、屋頂結構的施工等。初步裝飾施工,分階段及時插入。2、根據工程特點,將本工程的施工分為四個施工階段,其中安裝工程穿插到各施工階段中。基礎施工階段:0.00以下工作,砼底板
7、、地下室鋼筋砼結構、地下室防水等的施工;主體結構施工階段;內外裝修施工階段;室外掃尾工程施工階段:包括室外的各種配套項目施工。 2施工段的劃分 根據工程的實際情況,根據工作量、軸線等科學合理劃分施工段。1、 結構層施工1.1 標準層:測點放線復核施工縫處理柱墻扎筋、預埋、預留孔洞驗收柱墻支模支梁板模扎梁板鋼筋、預埋、預留孔洞驗收砼整體澆筑養護。 1.2 磚砌體施工:清理放線砌墻體,墻內埋管豎向管線安裝豎管試壓保溫砌豎井墻體。2、 外裝飾:2.1 內裝飾:結構處理放線貼灰餅沖筋立門、窗框各類管道水平安裝管道試壓墻面抹灰地面清理做地面安裝門窗小五金調試清理交工。2.2 外裝飾:預埋件整理彈線安裝塑
8、鋼窗框墻面抹灰外墻涂料安裝玻璃嵌縫和防水處理。3、屋面工程(見主要技術措施及要點)(三)、測量控制及放線1、 采用井字型布孔法,從第二層起使用激光鉛垂儀進行垂直線控制,引測到樓層之后拉通線彈線放樣。放樣采用經緯儀正、倒鏡測點,0.000之后布置激光鉛垂測點,中間留兩個引測點,以便校核。2、 高程控制以地面穩固處設點作水準基準點,隨著樓層的升高,采用懸掛鋼尺傳遞法進行測量,每五層設標高傳遞點,并通過地面經緯儀驗證。樓層標高用水準儀測量。3、 沉降觀測:為基準點引測,該水準點必須堅固穩定。水準點固定方式見圖(見圖1)。沉降觀測點按設計要求埋設牢固穩定,能長期保存,觀測點上部必須為突出的半球形狀或有
9、明顯的突出之處,以保證觀測點上能垂直置尺,通視條件良好,本工程采用燕尾形觀測點(見圖2)。(圖1)沉降觀測點圖 (圖2) 水準點固定示意圖1-18圓鋼2-細石砼回填 3-混凝土沉降觀測時,應特別注意觀測點的首次高程測定,沉降觀測點首次觀測的高程值是以后各次觀測用以進行比較的根據,如初測精度不夠或存在錯誤,不僅無法補測,而且會造成沉降工作中的矛盾現象,因此必須提高初測精度。,每個沉降觀測點首次高程,應在同期進行兩次觀測后確定。沉降觀測與工程的位移、傾斜和可能出現的裂縫觀測必須嚴格按規范和設計要求定期進行,工程竣工后亦需進行變形觀測,以便積累大量資料直至穩定為止。沉降觀測后應及時進行成果處理,并輸
10、入電腦進行存檔比較。沉降觀測作業中應特別遵守以下規定:觀測應在成像清晰、穩定時進行。儀器離前、后視水準尺的距離要用皮尺丈量,或用視距法測量,前后視距應盡可能相等。前、后視觀測最好用同一根水準尺。前視各點觀測完畢以后,應回視后視點,最后應閉合于水準點上。三、施工總平面布置圖(一) 總平面布置圖見附圖(二) 施工用電:(見基礎施工方案)(三) 施工用水:(見基礎施工方案)(四) 現場通訊設備1、 施工管理人員配備2套對講機,供上、下聯絡。2、 塔吊配置1對,人貨兩用電梯配置2對對講機。四、勞動力計劃及主要施工機械計劃施工機械設備計劃施工機械設備是施工現場人、材、機三大投入的重要組成部分,施工機械配
11、備的合理與否,直接影響著進度計劃的實施、勞動力的投入及成本的降低,特別是垂直運輸的配備更與工程的施工進度密切相關。為了確保本工程的進度計劃得以實施,并盡可能的縮短工期,減少勞動力的投入和降低成本,根據本工程的實際特點和建設方的工期要求,本公司對施工機械的周密安排如下:重解決垂直運輸機械,根據設計單位提供的設計圖紙及圖紙上建筑物的細部尺寸,為確保工程的進度與質量,采用小翻斗車、手推車完成級配砂石的場內運輸,垂直運輸計劃各配備一臺塔吊、一座升降機、一座人貨兩用梯,也為確保材料及垃圾的及時清運,少量材料可由人工直接搬運。其它機具設備主要包括鋼筋制作機械、木工機械、砼施工機械,砂漿攪拌機械等,詳細的施
12、工機械設備清單見表擬投入的主要施工機械設備表。 擬投入的主要施工機械設備表序號機械或設備名稱型號規格數量國別產地制造年份額定功率(千瓦)生產能力備注1塔吊QTZ601安徽2002.360KW100M2砼攪拌機JZC7501華東2001.315KW37.5 m3/h3砼輸送泵BSA-2100HD1德國2001.9柴油100m3/h4砂漿機UJ3252華東2001.32.8KW19m3/h5單籠貨運升降機SSP-1001上海2001.944 KW2t6電焊機BX-3003上海2002.123.4KW7鋼筋調直機GT58/43上海1999.123.5KW6-108鋼筋切斷機GJ5-403江蘇2000
13、.122.5KW6-409插入式振動器HZ69-70A40河南2001.121.5KW10平板式振動器PZ-5010杭州2002.11.5KW11木工平刨MB10433杭州2002.13KW12木工圓盤鋸MJ1143杭州2002.13KW13鋼筋彎曲機GJ5-83江蘇2000.123.5 KW6-4014打樁機DBJ40-ZA2湖南2001.1220 KW15離心泵1/2B-1712錫山2001.122.2 KW16人貨兩用梯SCD200/2001上海2002.130KW2t投入本工程的檢測儀器及設備本工程計量器具重點配備檢查鋼筋、模板、砼及裝飾施工質量的檢測及計量器具。進場時間計劃在開工7天
14、內分批進場,具體數量詳見下表。檢測儀器及設備表器具名稱規格數量激光垂準儀PL1J1水準儀AT-G12經緯儀DT110L2方格網10塞尺10角尺、直尺各10望遠鏡、反光鏡10鋼卷尺50米、5米15小錘20磅秤4抗滲、抗壓試模8焊縫量規12坡度尺5勞動力投入計劃1、勞動力配備計劃說明:(1)本工程勞動力配備計劃是根據招標文件提供的設計圖紙、有關的預算定額、勞動定額和總進度計劃編制的,主要反映工程所需各種技工、普工人數,它是項目部控制勞動力平衡、調配的主要依據。(2)為了確保本工程施工總進度計劃目標的實現,達到保障施工進度和施工勞動力投入的需要,勞動力的投入按階段配備,重點控制基礎(地下室)、主體工
15、程、裝飾工程、安裝工程的勞力配備。基礎及主體結構施工著重安排模板工、鋼筋工和砼工的勞動力,原則上滿足24小時作業的要求;初裝飾工程首先要調配粉刷工,突出安裝工、樓地面工和其它專業班組的組織。(3)安裝工程在主體施工和粉刷施工時必須服從土建工程的工期安排,隨著土建的速度和工作量的增減及時調動配備施工人員,做到決不影響土建工期。(4)為了確保主體工期,本工程必須能在模板施工中滿足墻體、柱、樓梯、梁板各工序同時施工的人員分配,本公司直接參與施工的人員高峰時將達到240人左右,平均200人左右。2、勞動力投入計劃表勞動力計劃表單位:人工種按工程施工階段投入勞動力情況施工準備基礎工程主體工程裝飾工程掃尾
16、工程普工1540404020瓦工101020510鋼筋工350502木工66055205砼工4252552裝飾工6015抹灰工554010電工36644架子工515104機修工24421油漆工223010電焊工26852管理121010105合計6421624023190注:投標人應按照所列格式提交包括分包人在內的估計的勞動力計劃表。本計劃表是以每班八小時工作制為基礎的。五、主要技術措施及施工要點(一)主體施工方法及技術措施1、 模板工程模板采用九夾板模板,鋼管架作垂直水平支撐,各構件的模板工程應按以下要求施工。1.1支模順序:搭簡易腳手架安裝柱、墻模板搭梁、板支撐排架安裝梁模板安裝平板模板檢
17、查、復核。1.2柱模板的安裝應符合以下要求:1.2.1 柱模板四個外角設置抱角大方,并用工具式鋼卡具螺栓固定。1.2.2 柱的立模限位,采用焊接短鋼筋限位的方法,嚴禁用砼方盤限位,以減少施工縫。1.2.3 模板在安裝時,應吊直找正并檢查梁口尺寸和標高,框架柱與框架柱之間的柱根互相頂牢,上部設置水平撐和剪刀撐互相拉結固定。1.2.4 柱模支撐,中間支撐應綜合考慮剪力墻、樓板支撐組合成豎向橫向結構式鋼管網架作水平支撐,并設置剪刀撐,水平支撐與剪刀撐拉結固定。1.2.5 安裝預拼好的柱模板,模板按柱子大小做成一面一片,其中一面的邊帶一個角模,就位后先用鉛絲與主筋綁扎臨時固定,用U型卡將兩側及上下模板
18、邊連接卡緊,安裝完兩邊后再安裝另外兩面模板。1.2.6 由于采用泵送砼,砼流動性大,層高較高,對柱墻模板的側壓力較大,柱子每隔50cm50cm用2mm厚4cm寬板條式拉桿拉牢。1.2.7 安裝前必須系好鋼筋保護層,清除沖洗干凈柱底松散砼。1.3安裝剪力墻模板1.3.1 剪力墻采用拼裝式九夾板模板,按照墻面尺寸以各種規格定型九夾板模拼裝而成,施工前應進行設計計算,制定模板拼接放樣圖,模板接頭不得在同一斷面上。1.3.2 按位置安裝門洞口模板,固定好預埋件或木磚。1.3.3 模板間按60cm60cm固定板條式拉桿或穿墻螺栓,模板安裝完畢后,檢查一遍扣件,螺栓是否緊固,模板拼縫及下口是否嚴密。1.4
19、梁模板安裝應符合下列要求:1.4.1 為確保梁和柱交接處混凝土質量和構件截面尺寸,木工支模時,必須正確、牢固地拼裝交接處模板,并在澆搗混凝土前對此部位模板安裝質量作專項驗收。1.4.2 梁下支撐采用雙鋼管支柱1000mm立柱中間加一道水平支撐。主次梁同時支模時,一般先支好主梁模板,經軸線標高檢查校正無誤后,加以固定,在主梁上留出安裝次梁的缺口。1.4.3 大跨(4)深梁(高)600mm)安裝,梁底應起拱1/1000-3/1000,同時宜綁扎好梁鋼筋,墊好保護層,經檢查合格后清除雜物,再安裝梁側模板,同時安上板條式拉桿。(如側模安裝穿墻螺栓,則梁鋼筋可以在側模安裝后再扎筋)。1.5板模板安裝應符
20、合以下要求:1.5.1 按樓板平面尺寸拼接膠合板,并給予編號,以利上層標準層安裝。1.5.2 根據樓面標高調整好立柱高度并安裝好立柱和水平支撐,鋼管間距為1m。1.5.3 板模拼接完畢應清理干凈,同時處理好較大的拼縫,可在上面鋪設油毛氈或膠帶,同時涂刷隔離劑。1.6模板及支架設計的依據:1.6.1 計算模板及支架時應考慮下列荷載:1.6.1.1 模板及支架自重。1.6.1.2 新澆砼重量和鋼筋重量。1.6.1.3 施工人員及施工設備的重量。1.6.1.4 傾倒和振搗砼時產生的荷載和新澆砼對模板的側壓力。1.6.2 模板及支架設計、安裝必須符合下列規定:1.6.2.1 保證工程結構和構件的形狀,
21、尺寸和相互位置正確。1.6.2.2 具有足夠的強度、剛度和穩定性。1.6.2.3 構造簡單,裝拆方便。1.6.2.4 模板接縫嚴密,不得漏漿。1.7模板保證質量的技術措施:1.7.1 所有梁、柱均由翻樣給出模板排列圖和排梁支撐圖。經工地技術負責人審核后交班組施工,大截面梁、斜梁、異形柱應增細部構造大樣圖。1.7.2 柱、墻根部不得使用砼“方盤”,而采用“井”型“丁”形鋼筋限位。1.7.3 模板使用前,應先進行篩選,對變形,翹曲超出規范的應予清除,不得使用。1.7.4 在板、柱模板底部均考慮留垃圾清理孔,以便沖洗濕潤,澆灌前再封閉。1.7.5 模板安裝完畢后,應派專業人員對軸線標高、尺寸、支撐系
22、統,管卡螺栓、拉結螺栓進行全面的檢查,澆搗過程中應派技術好的木工守模,發現問題及時整改和報告工地現場總施工或技術負責人。1.7.6 板脫模劑不得玷污鋼筋和砼,如有玷污,應用水沖洗干凈。1.8模板的拆除:1.8.1 拆模前應制定詳細的作業指導書,由專職施工員和安全員對班組進行認真的技術交底,特別要注意安全操作。1.8.2 不承重模板應在砼強度能保證其表面及棱角不受損壞時,方可拆除。R1.2Mpa(夏季大約砼終凝后一天,冬季在砼終凝后二天)。1.8.3 梁底模:跨度L8M時 R75% 跨度L8M時 R=100%1.8.4 樓板模板R75%1.8.5 大拆模過程中,要注意先后次序,一般為先支后拆,后
23、支先拆,如發現砼有影響結構安全的質量問題時,應停止拆除,并報技術負責人研究處理后再重新拆除。1.8.6 已拆除模板及其支架的結構應在砼達到設計強度后,才允許承受全部計算荷載,當施工荷載大于設計荷載時,應經研究加設臨時支撐。1.8.7 模板拆除后,應將砼殘渣,垃圾清理干凈,重新刷隔離劑,分類別規格堆放整齊。1.9模板施工安全技術:1.9.1 工作前應先檢查使用的工具是否牢固,板手等工具必須用繩鏈系掛在上,以免掉落傷人.工作時思想要集中,防止釘子扎腳和空中滑落。1.9.2 安裝和拆除5m以上的模板,應搭腳手架,并設防護欄桿,防止上下在同一垂直面上操作。1.9.3 二人抬運模板時要相互配合,協同工作
24、。傳遞模板、工具,應用運輸工具或繩子系牢后升降,不得亂扔,模板裝拆時,上、下應有人接應,模板及配件應隨裝拆隨運送,嚴禁從高處擲下。也不得在腳手架上堆放大批模板等材料。1.9.4 拆除模板一般用長撬棍。人不許站在正在拆除的模板上,在拆除樓板模板時,要注意整塊模板掉下傷人。2、 鋼筋工程2.1施工順序:柱筋墻筋梁筋樓板筋插筋。2.2材料要求:2.2.1 所提供的鋼筋必須有出廠合格證和試驗報告單,同時需對進場材料按規范規定取樣試驗,合格后方可使用。2.2.2 在使用時嚴格按照設計的鋼號、規格使用。需要代換時,應征得設計單位同意。2.3鋼筋綁扎的質量要求與技術措施:2.3.1 鋼筋綁扎前,應熟悉施工圖
25、紙,核對鋼筋配料表和料牌,核對成品鋼筋的鋼種、直徑、形狀、尺寸和數量。如有錯漏,應糾正增補。2.3.2 綁扎形式復雜的結構部位時,應研究好鋼筋穿插就位的順序及與模板等其他專業的配合先后次序,以減少綁扎困難。2.3.3 綁扎時應注意相鄰綁扎點的鐵絲成八字形,以免歪斜變形。2.3.4 梁的縱向受力鋼筋采用雙層排列時,兩排鋼筋之間應按以直徑25mm或25mm以上的短鋼筋,以保證其設計距離正確。2.3.5 樓板雙層鋼筋網,上、下兩層鋼筋網之間應設置鋼筋撐腳,撐腳用12鋼筋,每隔500mm設置一個。墻壁鋼筋網之間按設計要求的撐筋固定,相互錯開排列,以保證雙排鋼筋間距正確。2.3.6 柱、梁箍筋應與主筋垂
26、直,柱、箍筋的接頭應交叉而置在四角縱向鋼筋上,梁箍筋應交錯布置在架立鋼筋受壓區位置上,箍筋轉角與縱向鋼筋的交叉點應扎牢,箍筋的平直部分與縱向鋼筋的交駐點可間隔扎牢,以防骨架歪斜。箍筋的彎鋼平直長度符合設計要求,墻體拉結筋采用建筑強力膠。2.3.7 板、次梁與主梁交叉時,板的鋼筋在上,次梁的鋼筋居中,主梁的鋼筋在下,框架梁的鋼筋應放在柱的縱向鋼筋內側。同時要注意梁頂面主筋的凈距要大于30mm,以利于灌注砼。板上第一根鋼筋應綁扎在梁邊出來50mm處。2.3.8 鋼筋的保護層用不同厚度的水泥砂漿墊塊墊起。2.3.9 鋼筋的搭接長度和焊接長度都應符合設計及規范要求,任何接頭都應相互錯開,且在同一截面內
27、接頭數量不得大于鋼筋數量的50%,按設計要求,柱筋每次截斷不超過4根,接頭距鋼筋彎折處10d,且不宜位于構件最大彎矩處。2.3.10 劃出鋼筋位置線:平板或墻板的鋼筋,在模板上劃線,柱的箍筋在兩根對角線主筋上劃點。梁的箍筋,則在架立筋上劃點。復雜的梁柱節點位置施工前必須放在樣。2.3.11 剪力墻的垂直鋼筋每段長度不宜超過4m,水平鋼筋每段長度不宜超過8m,以利綁扎。2.3.12 砼澆搗過程中,應派專人看筋,如發現松動,移位,保護層不符均應及時修整。2.4鋼筋焊接安全技術凡直徑在18mm-25mm鋼筋均采用電渣壓力焊接接頭。基礎筏板、基礎梁采用錐螺紋接頭,其它采用綁扎接頭。2.4.1 大量焊接
28、時,焊接變壓器不得超負荷,變壓器升溫不得超過60,為此要特別注意遵守焊機暫載率和持續率規定,以免過分發熱而損壞。2.4.2 對焊時,必須開放冷卻水,焊機出水溫度不得超過40,排水量應符合要求,天冷時應放盡焊機內存水,以免凍塞。2.4.3 對焊機閃光區域內,須設鐵皮擋隔。焊接時禁止其他人員停留在閃光范圍內,以防火花燙傷。焊機工作范圍內,嚴禁堆放易燃品,以免引起火災,焊工應立在干木墊上。2.4.4 焊接過程中,如焊機發生不正常響聲,冷卻系統堵塞或漏水,變壓器絕緣電阻過小,導線破裂,漏電等,均應進行搶修。2.4.5 為了避免影響三相電路中其他三相用電設備的下沉運轉,焊機最好設有單獨的供電系統。3、
29、砼工程:本工程砼采用商品泵送砼。3.1材料選用3.1.1 水泥選用42.5R及以上標號的普通硅酸鹽水泥,水泥應有出廠合格證及試驗報告,不得使用小窯水泥。3.1.2 砂、石料:砂采用中砂,含泥量不超過2%,有害雜質不超過1%,石子采用分級碎石,最大粒徑2.5cm,級配合理,含泥量不超過1%。砂、石取樣試驗應符合規范規定。3.1.3 水:選用潔凈的自來水。3.1.4 外加料、外加劑:摻入粉煤灰、高效減水劑等,摻入數量符合規定要求。3.1.5 合理選用砼級配,配比由乙方與監理單位協商后確定,選用配比應有試驗級配單,泵送砼坍落度,十二層以下為141cm,十二層以上為161cm。3.2 澆搗方法:每一層
30、結構的柱、梁、板及剪力墻的砼,由西到東,一次連續澆搗,布料水平管隨澆隨拆。3.3 工程采用一泵一布,布料軟管長約5m,布料桿可轉臂作360度回轉。配備四臺插入式振動器,一臺平板式振動器(另配備用插入式振動器3臺,平板式振動器1臺)。3.4砼泵送3.4.1 砼的供應必須保證砼泵能連續工作,泵送間隙不得超過1小時,泵送時,受料斗內應經常有足夠的砼,防止吸入空氣形成阻塞。3.4.2 泵管安裝宜直,轉彎宜緩,接頭要嚴密,防止漏氣、阻塞,泵送前應用適量的水泥砂漿潤滑管道。如有堵泵塞管應及時組織力量排除,此期間備用砼吊斗,用塔吊吊裝保持砼澆搗的連續性。3.4.3 泵管安裝垂直管與水平管之比一般應小于2,利
31、用水平管中砼拌合物與輸送管壁間的摩阻力來平衡逆流壓力。當基礎施工向下配管時,出口水平管長度應大于5倍以上落差高度,且宜在下彎處設置排氣閥。3.4.4 泵送操作人員由公司委派,并應進行嚴格培訓,取得勞動局頒發的合格證后方準上崗操作。3.4.5 泵送前應檢查泵機的轉向閥門是否密封良好,其間隙應保持在允許范圍內,使水泥漿的回流降低到最低限度。當檢查發現偏差時,應用耐磨焊條進行補焊。3.4.6 泵送前,先開機用水濕潤整個管道,而后送入水泥漿或水泥砂漿,使輸送管道壁處于充分潤濕狀態,再開始泵送砼。其用量見表:管道長度(m)水泥漿水泥砂漿水泥用量(Kg)稠度用量(M3)配合比(水泥:砂)1000.51:2
32、100-2001.01:2200100粥狀1.01:13.4.7 泵送開始時,要注意觀察砼的液壓表和各部位工作狀態。一般在泵的出口處(即Y型管和錐管內),最易發生堵塞現象。如遇堵塞,應將泵機立即反轉運行,使泵出口處堵塞分離的砼能回流到料斗內,將它攪拌后再進行泵送。若反復3-4次,仍不見效時,應停泵拆管,清除堵塞部分的砼,待清理完畢后,重新安裝管道再進行泵送。3.4.8 砼應保持連續供應,以確保泵送繼續進行,盡可能防止停歇,萬一不能連續供料,寧可放慢泵送速度,以保證連續泵送。當發生供應脫節不能連續泵送時,泵機不能停止工作,應每隔4-5min使泵正,反轉兩個沖程。把料從管道內抽回重新拌合,再泵入管
33、道,以免管道內拌合料結塊或沉淀。同時開動料斗內的攪拌器,攪拌3-4轉,防止砼離析,但不宜連續進行攪拌。如果泵送停歇超過45min或砼離析時,應立即用壓力水或其他方法排除管道內的砼,經清洗干凈后重新泵送。3.4.9 在泵送砼時,應使料斗內繼續保持一定量的砼,如料斗內剩余的砼降低到200mm以下,則易吸入空氣,致使轉換開關閥間造成砼逆流,形成堵塞,則需將泵機反轉,把砼倒回料斗,除去空氣后再正轉泵送。3.4.10 在泵送時,應每2h換一次水洗槽里的臟水,并檢查泵缸的行程,如有變化應及時調整。活塞的行程應根據機械性能按需要予以確定。為了減少缸內壁不均勻磨損和閘閥磨損,一般以開動長行程為宜。3.4.11
34、 泵送時,應隨時觀察泵送效果,若噴出砼象一根柔軟的柱子,直徑微微放粗,石子不露出,并不散開,證明泵送效果尚佳,若噴出一半就散開,說明和易性不好,噴到地面時砂漿飛濺嚴重,說明坍落度應再小些。3.4.12 在高溫條件下施工,應在水平輸送管上覆蓋兩層濕草簾,以防直接日曬,并要求每隔一定時間灑水潤濕,這樣能使管道內的砼不至于吸收大量熱量而失水,導致管道堵塞,影響泵送。3.4.13 泵送結束后,應及時進行管道清洗,清洗輸送管道的方法有兩種,即水洗和氣洗。分別是用壓力或壓縮空氣推送海綿球或塑料球進行。水洗和氣洗兩種形式不準同時采用。3.5砼澆筑、養護措施3.5.1 砼澆搗前,模板、支架鋼筋、予埋鐵件及管線
35、均應進行檢查和簽署“隱蔽工程驗收單”和“技術復核單”,將模板內垃圾雜物,油污清理干凈,木模應澆水濕潤,模板的縫隙應堵嚴。并由工地技術總負責簽發澆灌令。3.5.2 使用插入式振動器,振動距離應小于振動器作用半徑的1.5倍,振動上層砼時,振動器應插入下層砼5cm,不得漏振,也不得長時間插入一點“長振”,振動棒應盡量避免碰撞鋼筋、模板、予埋管線、鐵件等,平板振動器的移動間距,應保證振動器的平板覆蓋已搗實部分的邊緣(即應相互重疊)。3.5.3 樓板砼澆搗應控制好標高,尤其是柱角等鋼筋密集部位,施工縫留置及繼續澆筑應按規范要求進行。3.5.4 交接班及就餐時,應由專人指揮,統一調度。3.5.5 砼養護,
36、采用覆一層塑料薄膜上蓋一層草包,并保持濕潤養護,對柱、墻拆模后應經常澆水養護保持濕潤,養護時間不得少于7天。3.5.6 砼澆筑過程要配合其它工種施工,不得踩踏鋼筋網和松動預埋件。同時要配合做好守模、守筋、守管線。4、 砌筑工程4.1原材料要求4.1.1 地下室部分為多孔磚,地上部分為加氣砼砌塊其品種、規格和強度等級必須符合設計要求,并應規格一致。4.1.2 水泥應保持干燥,標號不明或出廠日期超過三個月等情況,應經試驗鑒定合格后,方可使用。不同品種的水泥不得混合使用。4.1.3 石灰膏應防止干燥,凍結和污染,嚴禁使用脫水硬化或熟化時間不夠的石灰膏。4.1.4 砂宜采用中砂并應過篩不得含有草根等雜
37、物,含泥量不應超過5%。4.1.5 水應采用不含有害物質的潔凈水。4.2 空心磚墻施工及安全技術:4.2.1 砌筑前,應先根據磚墻位置彈出軸線及邊線。開始砌筑時要先進行擺磚,排出灰縫寬度。擺磚時應注意門窗位置,磚垛等對灰縫的影響。4.2.2 在砌墻前,先要立皮數桿,皮數桿要用水準儀來抄平,使皮數桿上的樓地面標高線位于設計標高位置上。4.2.3 磚墻的灰縫厚度一般為10mm,但不小于8mm,也不大于12mm,水平灰縫的砂漿飽滿度應不低于80%。4.2.4 隔墻與填墻的頂面與上層結構的接觸處,宜用側磚或立磚斜砌擠緊。4.2.5 磚墻中的洞口、管道、溝槽和予埋件等,應于砌筑時正確留出,預埋寬度超過3
38、0cm的洞口,其上應設置過梁。4.2.6 承重空心磚的孔洞應呈垂直方向,非承重空心磚的孔洞呈水平方向。4.2.7 腳手架上堆磚高度不得超過三皮磚,同一腳手板上的操作人員不應超過二個。4.2.8 不準用不穩固的工具或物體在腳手板面上墊高操作。4.2.9 人工垂直往上傳遞磚塊時,要搭遞磚架子,架子的站人板寬度應不小于600mm。4.2.10 空心磚墻采用鋪漿法砌筑,不得砍鑿,不夠整磚時用實心磚補磚,實心磚砍磚時,應面向內打,注意碎碴跳出傷人。4.2.11 空心磚墻的底部三皮及門口兩側一磚范圍及外墻勒腳部分應用實心磚砌。磚垛應與磚墻同時砌筑。 (二)屋面及防水工程本工程屋面采用平屋面,為確保屋面工程
39、的施工質量,除了十分重視屋面砼結構層的施工質量外,應重點做好平屋面的防水層施工。1、屋面工程施工要點1.1、砼屋面板砼攪拌時,石料最大粒徑不宜大于15mm,含泥量不宜大于1%,細骨料含泥量不宜大于2%,水泥存放期不得大于3個月。1.2、模板支撐間距嚴格按施工方案要求,立桿間距小于1m,龍骨間距小于500mm,模板拼裝密封,從底處向高處鋪設,較大拼縫用灰膏批灰嵌實,避免砼漏漿。1.3、鋼筋配置和綁扎嚴格按設計和規范要求施工,并應特別注意鋼筋與模板之間保護層墊塊的留設,施工時由質量員仔細檢查保護層墊塊的間距,厚度與質量。1.4、屋面板砼澆筑前,提前做好施工準備工作,按工程量的需要,依次備足水泥、石
40、、砂等需要量,保證砼連續一次澆筑完成,砼禁止在雨天施工。1.5、屋面板砼澆筑完畢,在砼初凝之后,終凝之前,待屋面板砼有七、八成干時,用木抹進行兩次抹面,有效控制樓板砼的微裂縫。1.6、砼澆筑完1224小時后,砼表面開始泛白時開始灑水養護,養護時間不應少于14天,養護初期屋面不得上人。2、SBS防水卷材施工要點2.1、基層處理2,經24小時固化后,才能繼續施工。2.2、涂布粘結劑首先將盛裝基層粘結劑的CX404膠的鐵桶打開,攪拌均勻待用。再將卷材展開攤鋪在干凈平整的基層上,用長柄滾刷蘸滿粘結劑膠均勻涂布在卷材表面上。但接頭部位的100mm不能涂膠。涂膠時,厚薄必須均勻,不允許有露底和凝聚膠塊存在
41、。當涂布的膠基本干燥(靠指感基本不粘手判斷)后,用原來卷卷材用的紙筒芯直接將卷材卷起來。打卷時要求兩端平直,更要防止砂子,塵土等異物卷入。再在基層表面涂布CX404膠。在底膠基本干燥并無塵土雜物污染的基層表面上,用滾刷蘸滿膠迅速均勻地進行涂布,涂布時不能在同一處反復多次地涂刷,以免將底膠“咬起”形成凝膠,復雜部位可用油漆刷涂刷。2.3、鋪貼卷材在卷材圓筒已涂布粘結劑膠的卷材中心插入一根301500mm的鐵管,由兩人分別手持鐵管兩端,并將卷材的一端粘結固定在預定的部位,再展開卷材,展開時,對卷材不要拉的過緊,而要在松弛的狀態下,每隔1m2左右在基層上粘一下。所以,鋪貼卷材時,不允許拉伸卷材,也不
42、得有皺折存在。平面與立面相連結的卷材,應由下向上鋪貼,并使卷材緊貼陰角,不得出現空鼓現象。每當鋪完一張卷材后,立即用干凈而松軟的長把滾刷,從卷材的一端開始朝卷材的橫向順序用力滾壓一遍,以徹底排除卷材粘結層間的空氣,在排除空氣之前盡量不要踩踏卷材,排除空氣后,平面部位可用組裝式滾筒或外包橡膠的長30cm、重30kg的鐵滾滾壓,使其粘結牢固。垂直部位在排氣后用手持壓輥滾壓貼牢。2.4、卷材接頭的粘貼卷材的接頭寬度一般為100mm,將卷材接頭的部位翻開,臨時用膠粘結固定,接縫處用丁基粘結劑A:B(1:1)(BX12乙組份)組份拌勻,用油漆刷均勻涂刷在翻開的卷材接頭的兩個粘結面上,膠量一般以1Kg/m
43、2為宜,涂膠后干燥1030分鐘(以手感判斷基本干燥)即進行粘合。粘合時從一端開始,用手一邊壓合一邊驅除空氣,不允許有氣泡或皺折的現象存在。粘合后用手持鐵輥按順序認真滾壓一遍。2.5、卷材末端的收頭處理為了防止卷材末端的剝落或滲水,末端收頭必須用聚氨酯嵌縫膏或其他嵌縫膏封閉。當密封膏固化后,在末端收頭處再涂刷一層聚氨酯或丁基膠乳涂料,在這層涂膜未完全固化時,即可用107膠水泥砂漿壓縫封閉(水泥:砂:107膠=1:3:0.15)。3、屋面滲漏的防治措施3.1、防治屋面滲漏必須遵守下列二項基本原則(1)嚴格選用屋面防水材料,在選擇防水材料時必須滿足以下幾個條件:A、嚴格按設計文件注明的防水材料品種、
44、規格、性能的要求選用防水材料; B、使用前必須嚴格進行復試,合格后方可使用,嚴禁使用未經有關主管部門技術鑒定的材料; C、選用的防水產品除產品合格證外,其使用說明必須具有耐久性10年的使用期。(2)屋面防水工程必須由取得主管部門指定單位頒發的崗位證書的專業防水操作人員施工。在精心設計的同時實施精心施工,堵塞屋面中可能產生滲漏之處,特別是屋面容易產生滲漏的部位,以達到“無縫無孔”,消除滲漏的最終目的。3.2、女兒墻部位滲漏的預防措施(1)女兒墻轉角處應做R150mm的圓檔,附加層不得漏貼,并逐層做好隱蔽驗收。(2)墻體為混凝土時,卷材收頭可在混凝土墻上留倒梯形凹槽,泛水高度應不小于250mm,下
45、口深度為15mm,用釘子釘牢,并用C20細混凝土加微膨脹劑填密實。然后在其上釘兩塊防腐木壓條,粘貼鋁合金形壓條作裝飾條,并在鋁合金形壓條上、下口與砼墻面交接處,滿打密封膠,以起防水作用。同時,鋁合金形壓條下部做成鷹嘴以利排水。3.3、天溝積水及落水口滲漏的預防措施(1)嚴格按屋頂平面圖施工。在女兒墻四周彈出標高線,供找坡及落水口用。(2)找坡必須先拉線,做塌餅,坡度要按圖紙要求,落水口標高應比周圍標高低2030mm,卷材應按順水方向搭接,不能有翹邊。(3)落水口施工必須按詳圖施工,要求每層卷材均應貼到落水口杯內,并用瀝青膠封嚴,不得漏貼附加層。并做盛水試驗,確保不滲漏。3.4、出屋面管道周壁滲
46、漏的預防措施(1)出屋面管道補孔(包括穿層管補孔),必須由專人負責,不得由管道工補孔,以確保修補質量。(2)鑿除預留四壁松動浮石,清除垃圾。(3)底模必須支撐牢固,以保證不漏漿、不下墜。(4)灑水濕潤后澆20mm厚1:2水泥漿接漿,上澆C20細石混凝土后加微膨脹劑。要求澆筑密實。(5)隔天在其表面上用防水油膏嵌縫,然后用1:2水泥砂漿與屋面找平,并在管道周邊做“饅頭”,在“饅頭”與管道之間宜填嵌密封材料再作防水處理。4、其它防水工程施工要點對所有的防水工程都必須嚴格按設計要求施工,仔細進行細部檢查,并做24小時蓄水抗滲試驗。4.1、衛生間防水施工要點:(1)預留管道洞口應留成上大下小的“V”形
47、洞口,以便后期嵌填施工更易確保質量。(2)樓板的地漏,管道大便器接口處應全數檢查,用細石砼分兩次澆灌密實,大便器接口處用石膏嵌實。管根用瀝青麻絲或纖維布分層涂刷,并做成2的坡水流向地漏方可進行面料鋪貼。(3)衛生間磚墻根部在清理基層后,澆筑300mm高C15素砼帶,防止水流外滲。4.2、外墻防水工程施工要點:(1)外墻架子洞,臨時予留洞等處,在內外墻裝飾前必須用加膨脹劑的細石砼嵌補密實,并由專職質量員進行檢查后,方可進入下道工序。(2)窗外框與墻體連接處,在粉刷前,施打專用防水、防滲泡沫劑,并經24小時滲水試驗,確定不滲水后,方可進行粉刷。(3)窗頂框與飾面連接時,抹灰要做實,迎水面一塊飾面磚
48、伸下一點,做成鷹嘴滴水。 (三) 裝飾工程:1、 一般抹灰1.1 基層要求:在抹灰前,基體表面的灰塵、污垢、油漬等應事先清除干凈,突出墻面部分應剔鑿。砼梁柱與墻體間應用鋼板網連接。1.2 門窗框與墻體的交接處必須用水泥砂漿加少量麻刀分層嵌塞密實,不得留有樘子縫。1.3 做好沖筋護角:每隔1.2-1.5m左右,用混合砂漿沖標筋;室內墻面的陽角和柱角、門窗洞口的陽角先用1:2水泥砂漿做護角,每邊抹5cm。1.4 為保證內外墻、頂棚抹灰質量,抹灰面和砼接觸面增設一道砼界面處理劑。1.5 混合砂漿六七成干后再進行面層抹灰,如底層砂漿過于干燥必須先灑水濕潤,再抹面層,用鋼皮抹子兩遍成活;面層紙筋灰厚度不
49、得大于2mm。1.6 所有陰陽角分別用陽角抹子捋光,使陰陽角順直,鋒角一致,并做好保護。2、外墻涂料施工方案2.1材料2.1.1 涂料工程所用的涂料和半成品(包括施工現場配制的),應有品名、種類、顏色、制作時間、貯存有效期、使用說明和產品合格證。2.1.2 外墻涂料使用具有耐水性能的膩子,所用顏料應具有耐堿和耐光性能。2.1.3 所用膩子塑性和易凍性滿足施工要求。2.1.3.1 適用于室內的膩子:(砼、抹灰表面) 聚醋酸乙烯乳液(即白乳膠) 1 滑面粉或大白粉 5(重量比) 2%羥甲基纖維素溶液 3.52.1.3.2 外墻、廁所的膩子:(砼、抹灰面) 白乳膠 1 水泥 5(重量比) 水 12.
50、2 工具:刷帚、鏟刀、牛角鍬、批板、托板、雙梯、篩子、小鐵桶、滾桶、砂皮等。2.3操作環境控制2.3.1作業條件涂料工程應在粉刷、門窗裝修、各種裝飾面、給排水管道、照明燈具底板等安裝完成后進行。2.3.3基層要求:2.3.3.1 環境應潔凈,通風良好。在大風、雨、霧、高溫、太陽曝曬或寒冷天氣,室外不宜施工。2.3.3.2 冬期施工,室內應在采暖條件下進行,溶劑型混色涂料不應低于5。2.4 施工操作工藝(以溶劑型薄涂料為例)2.4.1 外墻涂料:修補清掃填補縫隙、局部刮膩子磨平第一遍涂料第二遍涂料。2.4.3涂料的工作粘度或稠度,必須加以控制,使其在涂料施工時不流墜,不顯刷紋。施涂過程中不得任意
51、稀釋。2.4.2 外墻涂料工程分段進行,以分格縫、墻的陰角處等為分界線。2.4.3 外墻涂料工程,同一墻面應用同一批號的涂料,每遍涂料不宜施涂過厚;涂層應均勻,顏色一致。2.4.4 溫度較高或局部遇明水的房間,用耐水性膩子和涂料。2.4.5 涂料應先做樣板(樣品或標準間),并經有關單位認可后,方可進行。2.5質量標準2.5.1 所有材料品種、顏色符合設計和選定樣品要求。2.5.2 膩子或基層、面層和膩子粘結牢固,無脫皮,漏刷、露底皺皮等缺陷。2.5.3 表面潔凈,顏色一致,無砂眼,無刷紋。不允許有流附、疙瘩、反堿、咬色或掉粉,起皮等缺陷。2.5.4 裝飾線、分色線平直拉5m通線偏差1mm。2.
52、5.5 門窗、燈具等潔凈。 2.6成品保護2.6.1 平頂上面的地面不能積水,以免滲漏,污染平頂涂料。2.6.2 搭拆架子,安裝燈具、吊扇,要小心,防止碰壞天棚。2.6.3 涂料未干時不得沾污。(四)樓地面工程:1、 水泥砂漿地面1.1材料1.1.1 水泥應有出廠合格證及試驗報告,不得過期,水泥標號應大于等于32.5R。1.1.2 砂為中粗砂,不得含有雜物,含泥量不得大于3%,使用前經過3-5mm孔徑的篩子。1.2作業條件1.2.1 結構驗收合格,預留孔及排水管道已處理完畢。1.2.2 地面上松散砼要剔掉,并用鋼絲刷清理好,用水沖刷干凈。1.3 根據室內水平線尺寸往下返至地面標高,四周做好灰餅
53、每1.5-2m貼一個,也可用水準儀測量做灰貼。1.4 一般隔1晝夜后,開始鋪面層。鋪面層前,先作純水泥索漿掃漿1遍,厚度1-2mm,隨即鋪設1:2水泥砂漿(水泥砂漿的稠度以手捏線團能稍出漿為度,稠度2.53.5cm)用杠尺刮平,木抹子順平,稍收水后,用木蟹搓平(邊搓邊鏟除塌餅,并用鐵板抹子進行第一遍壓光。如局部砂漿溫度較大,可拌不加水的1:2水泥砂子干灰直接撒在濕處,稍等吸水后再過一遍刮尺,用木抹子搓平)。1.5 用鋼皮抹子壓頭遍,輕一些,待水泥砂漿開始收水,壓抹第二遍,要把死坑眼壓平。等到水泥砂漿收水到腳踩上去,只稍有腳印,抹子抹上去不再有抹紋時開始用鋼抹子壓第三遍,這遍要求勁大一些,并把第
54、二遍留下的抹子印壓光。1.6 成活24小時后澆水養護。從拌好水泥砂漿到成活的操作時間不宜超過4小時,當水泥砂漿強度達到5Mpa后方可上人。1.7質量要求:表面潔凈,無裂紋,脫皮,麻面和起砂等現象,表面平整度小于4mm。六、腳手架施工方案本工程地下室一層,屋頂高度97.35 m。 一、 腳手架搭設原則 主樓從七層起開始采用槽鋼懸挑式雙排鋼管腳手架,每五層設一道槽鋼懸挑梁。二、落地式鋼管腳手架的搭設 腳手架的搭設在腳手架基礎完成后再進行,腳手架的步高為1.8m,立桿縱、橫向間距1.5m,離底部200mm處設置一道大、小橫桿,以保持腳手架底部的整體性,架體立桿下設砼墊塊或統澆60厚砼地面,并做好排水
55、工作,防止架體下沉。 腳手架搭設時,先立立柱,立柱架設先立里側立柱,后立外側立柱,再進行大、小橫桿的架設,再在其上鋪設腳手板,做好固定件后再進行第二步腳手架。 連接桿的間距,其水平方向6000設一點,垂直方向每層設一點,可作矩形布置。外腳手架的斷口處兩端每步設置連接桿。連接桿用483.5mm的鋼管,長度在600mm左右,一端用直角扣件與腳手架內側立桿扣緊,另一端與埋入建筑物結構內的豎向鋼管固定。連接件有適當的調整余地。連接點設在腳手架的立桿與大小橫桿連接處附近,在第一步大橫桿開始設置。 外架圍護采用腳手片。腳手架的搭設完成后先進行自檢,再經專職管理人員、搭架人員、共同檢查驗收,經驗收合格后辦妥
56、腳手架驗收手續,在腳手架醒目處掛上腳手架驗收的合格標牌,方可投入使用。 三、下撐斜拉式槽鋼懸挑式外挑腳手架搭設(1)基本要求用下撐斜拉式槽鋼懸挑式外挑腳手架是施工臨時結構,它要承受施工過程中各種垂直和水平荷載,因此腳手架必須有足夠的承載能力、剛度和穩定性,在施工過程中,在各種荷載作用下不發生失穩、倒塌。并不超過結構的容許強度、變形、傾斜、搖晃或扭曲現象,以確保安全。(2)受荷情況采用483.5鋼管和扣件等構件的腳手架,立桿、大橫桿和小橫桿是主要受力桿件。剪撐、斜撐和連墻桿是保證腳手架整體鍘度和穩定性的桿件,并具有加強腳手架抵抗垂直和水平力作用的能力。其中連墻桿還承受風荷載。扣件是腳手架組成整體
57、的連接件和傳力件。(3)腳手架的構造與搭設要求A、腳手工藝架立桿采用對接扣件連接,相鄰兩立桿接頭應錯開50cm,且不在同一步距內。縱向水平桿接長用對接扣件連接。上下相鄰兩根縱向水平桿接頭錯開50cm,同一步內兩根縱向水平杠接頭也應錯開,并不在同一跨內。B、小橫桿伸出外立桿連接點外15-20cm,離外墻面10cm。C、腳手架縱向兩端和轉角處起,在腳手架外側每隔6-9cm(水平距離)左右用斜桿搭成剪力撐,自下而上循序連序設置,斜桿用長鋼管與腳手架底部成45-60度夾角。斜桿用旋轉扣件與立桿和橫向水平桿扣牢。D、外立桿里側設1.2m高防護欄18cm高的攔腳板(可用兩道水平負管緊貼外立桿內側用扣件扣牢
58、)。外側全部設置密目安全網,用18#鐵絲捆綁上下兩道水平鋼管上。F、腳手架每隔4步,應在里立桿與墻面之間設統長安全竹片芭,支承在兩根鋼管上,用18#鐵絲同鋼管捆牢,每塊竹片笆捆綁點不小于4度。G、腳手架與主體結構必須采用鋼性連接(鋼管一端同主體結構預埋鐵板電焊,另一端用扣件同立桿扣牢),不允許采用一頂一拉的柔性連接,連接桿應于墻面垂直,連墻桿與框架梁、柱中預埋件連接時,砼強度不宜低于15N/m2使用。H、扣件同桿件連接時緊固力在44-45NM范圍內,不得低于45NM或高于60NM 。I、挑架底橫管,必須與樓板上預埋16鋼筋不電焊,焊縫長度60mm,焊縫高度3mm,預埋件16鋼筋環錨固長度35d
59、,并安入在樓板筋下面,同樓板筋用扎絲綁牢。四、門洞構造要求(1)洞口處增設的斜桿應采用旋轉扣件優先固定在與之相交的橫向水平桿的伸出端上,旋轉扣件中心線距中心節點的距離不應大于150mm。(2)洞口兩側增設的橫向支撐應伸出增設的斜桿端部;增設的短斜桿端部應增設一個安全扣件。五、腳手架地基與基礎構造要求立柱下端應設底座或墊塊,底座一般用1416的槽鋼鋪設應根據立柱傳下的集中荷載對樓面結構進行驗算。六、電梯井及建筑出入口鋼管腳手架搭設電梯井腳手架采用483.5鋼腳手管搭設,立桿縱橫800mm,每隔4層鋪設雙層竹笆加安全防護網隔斷。已拆除排架的樓層,在電梯井門處需用安全防護欄封閉,高度為1.2m以上。
60、每段腳手架在腳手架底部,樓面沿電梯井短邊方向擱置在I20工字鋼上。電梯井架詳見下圖。 建筑物出入口處采用平行弦桁架結構形式,并進行出入口處腳手架加固。在開口處的兩側采用雙立桿,懸空立桿下端增設安全扣件,此處連接要緊密,每步都必須設置。出入口腳手架上方設雙層防護棚,滿鋪竹笆,以保護出入人員的安全。七、腳手架搭設順序1、按腳手架的柱距、排距要求進行放線、定位。2、桿件搭設順序如下:放置縱向掃地桿立柱橫向掃地桿第一步橫向水平桿連墻件(或加拋撐)第二步橫向水平桿。七、腳手架搭設注意事項1、墊板、底座應準確地放在定位線上,墊板必須鋪放平穩,不得懸空。2、搭設立柱時,外徑不同的鋼管嚴禁混用,相鄰立柱的對接
61、扣件不得在同一高度內,錯開距離應符合構造要求。3、開始搭設立柱時,應每隔6跨設置一根拋撐,直至連墻件安裝穩定后,方可根據情況拆除。4、當搭至有連墻件的構造層時,搭設完該處的立柱、縱向水平桿、橫向水平桿后,應立即設置連墻件。5、封閉行腳手架的同一步縱向水平桿必須四周交圈,用直角扣件與內、外角柱固定。6、雙排腳手架的橫向水平桿靠墻一端至墻裝飾面的距離不應大于100mm。7、當腳手架操作層高出連墻件兩步時,應采取臨時穩定措施,直到連墻件搭設完后方可拆除。8、剪刀撐、橫向支撐應隨立柱、縱橫向水平桿等同步搭設,剪刀撐、橫向支撐等扣件的中心線距主節點的距離不應大于150mm。9、對接扣件的開口應朝上或朝內
62、。各桿件端頭伸出扣件蓋板邊緣的長度不應小于100mm。10、鋪設腳手板時,應滿鋪、鋪穩,靠墻一側立墻面距離不應大于150mm。腳手板的探頭應采用直徑3.2mm的鍍鋅鋼絲固定在支承桿上,在拐角、斜道平口處的腳手板,應與橫向水平桿可靠連接,以放置滑動。11、欄桿和擋腳板應搭設在外排立柱的內側,上欄桿上皮高度1.2m,中欄桿居中設置,擋腳板高度不應小于150mm。12、腳手架搭設完畢后,必須經有關部門驗收后,方可投入使用。八、腳手架拆除要點1、劃出工作區域,禁止行人進入。2、嚴格遵守拆除順序,由上而下,后綁者先拆除,先綁者后拆除,一般先拆欄桿,腳手板,剪刀撐,而后拆小橫桿,大橫桿立桿等。3、統一指揮
63、,上下呼應,動作協調,當解開與另一個人有關的結扣時,應先告知對方以防墜落。4、材料工具要用滑輪和繩索運送不得亂扔。5、連墻撐只能在拆到該層時才許拆除,嚴禁在拆架前先拆連墻撐6、拆除的構件應及時分類堆放,以便運輸、保管。七、超高層建筑施工的特殊技術措施根據本工程的特點,又因本工程為超高層,在超高層建筑施工時,需要一些特殊的技術措施方能確保某些特殊工藝的施工質量,如結構轉換梁的施工、高強砼的裂縫控制措施等。高強度砼防裂措施根據以往施工經驗,高強砼若不采取特殊技術措施,砼很容易產生開裂現象,針對本工程特點,結合本公司以往施工經驗,為確保高強砼不產生裂縫,特采取以下措施:1、高強砼產生裂縫最主要的原因
64、是因為砼的收縮,一旦收縮應力大于砼的抗拉強度,必然造成砼的開裂,為減少和防止砼的開裂,首先應注意優化砼的配合比設計:(1)減少水泥用量,盡量避免使用高標號的水泥。(2)盡量降低砼漿量體積,增加粗骨料用量。(3)采用合理的外加劑,如減水劑、微膨脹劑等,以降低高強砼的用水量。(4)摻入級磨細粉煤灰,改善和易性,減少水泥用量,推遲水化熱峰值的出現,以利于砼的養護工作。(5)要求商品砼站在配制商品砼前,提交書面的砼配制及試驗方案,同時施工單位指派專人對商品砼站的原材料進行定期檢查與不定期抽查。2、防止高強砼裂縫施工技術措施:(1)所有高強砼均采用高頻振搗器進行振搗,分層與布點合理,避免欠振和過振,墻柱
65、均采取分層澆筑的方法,鋼筋密集的地方先插入高頻或小口徑振動棒,然后50cm一層,分層鋪設砼,振動器插入間距不大于400mm,插入下層砼50mm左右,振搗表面以剛出現泛漿為度,以免構件表面水泥漿過厚。(2)采取二次振搗和二次壓面,減少硬化前后的裂縫,二次振搗開始時間一般為第一次振搗后3小時左右。(3)加強養護,為防止砼早期失水,成型后立即覆蓋,在強度達到510Mpa時(約1620小時)砼表面即開始包裹塑料布并覆蓋草包養護,要求草包的濕度達到100%,墻體和柱子拆模后,懸掛麻袋片,澆水養護十四晝夜,這樣既可以避免內部失水,又可降低砼內外溫差,且有利于部分外加劑在高濕條件下充分發揮作用。(4)由于高
66、強泵送砼水泥及粉煤灰摻量較大,往往會在柱墻頂形成厚約100mm的浮漿層,結硬后內部空隙較多,強度極低,對此,要求墻柱砼澆筑時高出原砼面100mm,然后由專業工人刮去浮漿層。以確保砼表面質量。(5)在澆筑砼前,制定嚴密的現場施工措施、各項操作細則,加強技術交底、檢查和監控制度。(6)建立砼施工日志,對原材料澆筑情況、人員班組、部位、氣象條件均做好記錄,作為分析問題的原始依據。(7)施工中定時分別在攪拌站和泵送前測定砼坍落度。(8)砼運輸過程中,不得任意加水。八、工程質量控制措施:該工程作為公司重點工程,質量目標為確保優良。為了保證本工程的整體施工質量,各工序的質量達到優良,制訂以下保證措施:(一
67、) 質量責任制1、 公司質量處落實人員,制訂措施,具體負責整個工程的質量監督和質量檢查,其職責范圍為檢查各項質量措施的實施,深入施工現場,以預防為主,認真做好對每道工序的質量復評,督促施工班組做好“自檢,互檢”,認真開展“班組質量管理活動”,參加技術交底、工序交底、質量大檢查、質量事故處理;對不按圖施工,違反操作規程,違反驗收規范的班組和個人,要勒令停工,并進行糾正。2、 由項目經理部主持編寫本工程的施工組織設計,并落實人員對班組進行技術交底,督促班組質量自檢,工序互檢,參加質量檢查,協助質安管理。3、 選派有豐富施工實踐以驗的專職質量員,負責施工現場質量管理工作,對施工質量負責有直接監督把關
68、的責任,并負責處理日常一般的質量事故。4、 單位工程負責人負責整個工程施工的事前管理。貫徹質量規劃和各種技術措施,負責主持各工序的復評工作;負責處理各種質量事故,嚴格按照施工規范和公司技術標準施工,對各工種班組的施工情況進行總結,并及時匯報施工質量情況。5、 各工種班組長作為兼職質量員,應嚴格執行施工工藝和操作規程及驗收規范,堅持工程質量天天自檢工作,組織本班內的施工活動,制止違章操作。6、 建立各級職能人員的崗位責任制,嚴格執行“誰施工,誰負責工程質量”的原則,各級職能人員在自己的工作崗位上,應嚴格把關,并建立獎罰制度,做到人人重視質量,人人參加質量管理。7、 質量管理網絡 項目經理 質量科
69、 技術負責人 施工科 質量員 項目經理 施工員 各工種班組 各工種班組長 各工種班 (二) 施工準備過程中的質量控制1、 認真抓好工人質量意識教育,以“廣廈在我心中,質量在我手中”為題,宣傳質量是企業的生命線,貫徹公司“以質取勝,以勝推進,創國內同行業一流水平,交業主滿意工程”的質量方針。將質量意識灌輸到每個施工人員頭腦中。2、 科學安排施工方案,積極應用新技術、新工藝、新材料、新機具。科學安排施工進度,對總體計劃進行周全仔細安排,施工中的具體問題要有針對性措施。3、 由工程技術負責人召集有關技術人員進行圖紙會審和技術交底。圖紙是施工的依據,各主要技術人員必須熟悉各類圖紙,交底應充分詳細、具體
70、。4、 建立有效的質量監督機構。5、 材料采購力求貨比三家,擇優選用。進場材料除要有出廠合格證外,還應有復檢合格證。對甲方提供材料不能礙于關系而降低標準,必須統一要求。6、 將工程質量與各工種,各班組及職工經濟利益掛鉤,對產品質量實行獎優罰劣。(三) 施工過程中的質量控制1、 嚴格質量檢查驗收,各班組在自檢、互檢基礎上,進行交接檢查,上道工序不合格,決不允許進行下道工序施工。2、 隱蔽工程作好隱、預檢記錄,質檢員做好復檢工作,并請監理單位終檢。3、 實行砼工程施工一條龍服務,嚴格規范配料、標號、攪拌、輸送、振搗各項工作,砼試塊每100盤不少于1組,樓地面每500M2不少于1組,砂漿試塊每層做2
71、組。4、 質量管理人員每月月底召開一次質量分析會,主要課題為模板和鋼筋及砼工程。5、 嚴格按公司ISO9002系列程序文件進行施工,加強工地主要材料進場,標識及特殊過程控制。6、 深入開展全面質量管理,不斷實行“PDCA”循環。7、 技術資料做到及時、正確、真實、完整,如實反映工程面貌。8、 對主要的分項工程如模板、鋼筋、砼工程實現質量預控,其做法(見附圖)。(四) 計量管理1、 各種計量器具如秤、尺、儀器、儀表等必須定期校驗妥善維修,正確使用,特別是經緯儀、水準儀,要經常校核凡超過誤差規定時,決不能使用。2、 砼、砂子按級配拌制,嚴格計量,必須按重量比準確過磅。3、 各種試驗要按程序及標準操
72、作,測出的各種數據要作原始記錄,并存檔,水電及五大材料數據要齊全,為質量管理提供準確的依據。4、 質量檢測,計量器具配備見附表。(五) 工程技術復核與隱蔽工程驗收:1、 所有的分部分項均需經質量員復核合格才準進行下道工序的操作。2、 屬隱蔽工程范圍的分項工程必須經監理公司復核合格后,才能進行下道工序施工。3、 現場上使用的材料、半成品、成品等必須具有質保書或檢驗報告,經有關人員驗收合格,才能用于工程。未經驗收的一律不準使用到工程上去。4、 特別要重視主體結構的模板、鋼筋、樓梯、予埋件、予留孔的復核。5、 水、電預留孔位置由水電安裝提出留洞依據作為土建予留孔的依據,水電預留孔的平面圖須經水電安裝
73、會簽。(六) 防止質量通病的措施1、 嚴格管理,分項工程質量驗收,凡不符合標準要求的,必須認真組織返修,不允許不合格的分項工程存在。2、 主體結構施工應一遍成活,以免出現破活,各分項施工前應認真進行技術交底。3、 屋面節點注意一頭二縫三口四根的處理,節點處理應剛柔相擠,以柔適變,剛性屋面應脫離分包,嵌填密封。4、 墻面施工應注意砂漿飽滿度,墻頂與梁交接處三角用微膨脹劑砂漿,嵌填密實,砼與磚墻交接處鋪20cm鋼絲網片,以免粉刷開裂。5、 衛生間地面標高應較居室樓面低2-3cm,地漏應較樓地面低5-8mm,并做成園盤形。管理安裝應預埋套管,嚴禁在已安裝的現澆層鑿洞。6、 樓地面施工時不得有積水和倒
74、泛水,水泥砂漿不應用細砂做骨料,水泥砂漿應嚴格控制水灰比,樓地面交接處,面積大于36M2時應設立分格縫。九、季節性(冬、暑期、雨季、臺風季節)施工要點1、 冬期施工:1.1 凡不宜在冬期施工的項目(如外裝修、屋面防水等)或冬施增價高的項目宜在冬季到來前施工完成,或避開冬期施工。室內濕作業應盡量將圍護結構做完后施工或設置設臨時防護。1.2 凡冬期施工中需要的防寒保暖材料應事先做好計劃,采購進場。1.3 進入冬期前應對全體施工人員進行有關冬期施工的保質、安全、防火、防爆、防煤氣中毒、防滑、防凍、防風和安全用電等方面的教育,并落實具體措施,不打無準備之仗。1.4 現場應暫定專人每日收聽和公布氣象預報
75、,并書面報告工地技術負責人,以便掌握情況。1.5 水泥應優先采用普通硅酸鹽水泥,標號不低于425#,砂石材料不得含有冰雪、凍塊。1.6 砼在澆灌后的溫度不應低于+5,澆好后不能直接與冰雪接觸,當樓面澆完刮平后,應立即用草包和塑料薄膜覆蓋保溫,時間不小于七天,柱、梁模板應延遲拆除。1.7 做好防滑工作,腳手架上及地面上的冰雪應及時掃除并釘上防滑條。1.8 現場不能堆放易燃物品,如有應及時清除。1.9 禁止私自使用電爐及用電燈泡取暖。1.10 遵守其他防寒、防凍的有關規定。2、 雨季施工:2.1 施工機具要有防雨罩或置于遮雨棚內,電氣設備的電源線要懸掛固定,不得拖拉在地。下班后要拉閘斷電。2.2
76、設備預留孔應做好防雨措施,在雨季時要采取措施防止設備受潮,防止設備被水淹泡。2.3 雨季到來前盡可能做好屋面防水及地下工程,不宜雨季施工的項目,如室外裝飾、防水等,盡量避天雨季施工。2.4 采取有效措施,防止水泥受潮或淋雨,砼或砂漿施工時應采取有效措施,避免雨淋含水過多,影響工程質量。2.5 檢查供電網路,防止漏電、觸電,做好腳手防滑、加固等。2.6 合理安排室內作業,合理配置、整修模板、機具,盡量減少誤工損失,為雨季后施工做充分準備。2.7 現場及工程易積水部位應加強疏通,防止積水引起施工安全問題及荷重過大引起質量問題。3、 高溫、臺風季節施工:3.1 合理安排作息時間,充分利用早間及晚間進
77、行施工,延長中午休息時間。備置必要的防暑用品,供應充足含鹽茶水,適當加強夜間施工,做好職工宿舍衛生、安全用電工作。3.2 嚴格砼溫升,除控制出機溫度以外,還可在攪拌筒上搭設遮陽裝置;在輸送管上覆蓋草包等隔熱材料,并經常噴灑冷水。大體積砼澆筑采用“一個坡度、薄層澆筑、循序推進、一次到頂”的方法,縮小砼的暴露面。3.3 砼澆筑完畢要及時安排保溫養護。待澆搗的砼終凝后用草袋覆蓋其表面,有條件時可采用蓄水養護,對采用上述養護有困難時,必須由專人負責砼澆水養護,澆水次數,以能保持砼具有足夠的潤濕。狀態為準。砌磚工程要特別強調磚塊的澆水,使保持濕潤。防止砌筑砂漿失水過快影響砂漿強度和粘結力。砂漿要隨拌隨用
78、。其稠度要適當增大,使砂漿有較大的流動性,也可在砂漿中摻入塑化劑,以提高砂漿的保水性與和易性。抹灰工程基層表面清理應干凈,并用水沖洗,但不得有積水,屋面水泥砂漿同上,可在砼澆筑后跟著進行,盡量做到隨搗隨抹。外墻面抹灰,為避開烈日照射,可安排上午進行西邊墻面抹灰,下午則轉向東面墻。操作時盡量利用早晚時間,抹灰前要把墻面清掃沖洗干凈,保持墻面濕潤,抹灰后要加強養護工作。3.4 臺風來臨之前應及時收聽氣象預報,強臺風來臨前應組織職工從工棚內撤離,加固安全防護,安全圍護設施。加強、加固塔機、人貨兩用電梯等重要施工機具,及時清理、加固操作層的部分構件,必要時還應切斷總電閘,減少臺風損失到最低限度。3.5
79、 夏季炎熱天氣,施工人員在高層作業時要進行體格檢查。3.6 工地設風速儀,六級以上臺風不得吊裝,同時要加強職工防臺意識。十、技術節約措施:施工人員必須充分熟悉工程的特點、施工范圍、工藝流程、復核建筑坐標尺寸、設備位置等,充分做好施工準備,在保證質量的前提下努力搞好降低成本,增加效益。1、 認真審查圖紙,在不影響質量和設計要求的前提下,改變不合理設計,節約原材料。2、 合理安排施工進度和作業計劃,均衡安排勞動力防止窩工現象。盡量減少嚴寒酷耗量的室外作業,提高勞動效率。3、 提高預制件標準化程度,提高預制準確性,集中加工預制,減少重復運輸及損耗。4、 合理安排施工順序,有關工程搞好協調關系,避免不
80、必要的返工損失。嚴格把住質量關,精心操作,合理用料,降低廢品率,提高材料的利用率,做到省時、省力、省材料。5、 加強現場材料管理,按計劃分期進料防止積壓,防止二次搬運和重復進退,對來料的驗收工作,從數量、質量、規格、型號要把關,防止不符合標準的材料進場造成的浪費,施工員對進料和材料消耗做到心中有數。合理使用大型機具設備,用完及進退回,節約臺班費。6、 采購材料應廣開門路,綜合比較,擇優進貨,節約采購費用。7、 在施工中認真推廣新工藝、新機具、新技術、降低成本。8、 工程施工時盡量利用土建腳手架,需用另搭架的腳手架,施工員應與土建辦正式委托手續。9、 對施工中的設計變更或代用材料及時辦理變更代用
81、手續或經濟簽證手續。10、 班組應做到文明運輸和施工,卸貨點件認真,避免磕碰損壞,造成二次加工。11、 開展群眾性增產節約增收節支活動,對下腳料、廢料、包裝條及余料及時進行回收和利用。同時加強小組的工具管理,愛護生產工具,修舊利廢。12、 嚴格質量把關,特別要防止爆殼子和超標高,做到一次成優,減少質量成本,避免返工,修補等的損失。13、 拆模進除保證安全外要求按順序仔細拆模,不亂撬亂摔,保證周轉模板的完好性,拆模后應將表面的殘留砂漿污物清理干凈,并涂刷新的隔離劑,以增加周轉使用次數。14、 分部分項工程完工后,做到工完場清。多余材料、備件、周轉材料應清理裝箱,堆放整齊,以便重復使用。十一、安全
82、技術和消防保衛措施為了保證施工進度和工程質量,確保安全施工,木工程在施工過程中,應嚴格按照建筑安裝工程、安全技術規程、關于加強建筑安裝企業安全施工的規定和建筑安裝工人安全技術操作規程三大法規施工。實現施工現場安全標準化管理。(一)、施工安全措施1、 建立以項目經理為首的安全生產責任制,在施工全過程中,要切實落實到人,適應生產班組及管理人員的安全崗位責任制,建立健全每周一次安全周活動,在抓好生產的同時,也要搞好安全防護工作,貫徹執行誰負責施工,誰負責安全,做到“橫向到邊,縱向到底”。2、 工地設立專(兼)職安全員,具體負責施工現場文明、安全管理,組織班組進行安全競賽活動,負責對各班組進行分部、分
83、項工程的書面安全技術交底,定期對職工進行安全技術規程的學習,嚴禁“三違”施工。3、 對新入場工人和變換工種工人進行安全教育,使之熟悉本工種操作規程。每周進行以班組為單位進行安全活動,并要有具體記錄,班前班后安全自檢發現問題及時解決。4、 合理布置施工現場平面,臨時使用的水電管線架設,在布置合理的基礎上,應避免與臨時道路交叉,嚴禁將臨時管線架設在腳手架上。建立安全生產、文明施工的秩序,嚴格按照現場平面布置圖的要求安置、設置和堆放材料。5、 電氣設備必須接地接零,手持電動工具,要設置漏電掉閘裝置,臨時施工用電安裝三相五線制,統一工作接地,施工機械一機一閘一保。6、 認真抓緊落實安全生產教育,對所有
84、參加施工的職工進行安全生產和消防安全的教育,未經教育的一律不準上崗操作,對于未經三級安全教育,安全知識考核或考核不合格,擅自安排上崗作業的,將追究當事人、責任人的責任,并進行嚴肅處理。7、 現場施工人員必須嚴格執行公司、項目部和上級機關頒發的有關安全生產法規,確實執行安全生產六大紀律:進入現場必須戴好安全帽、扣好帽帶,并正確使用個人勞動防護用品。二米以上的高處懸空作業無安全設施的,必須戴好安全帶,扣好保險鉤。高處作業時不得往下或向上亂拋材料和工具等物件。各種電動機械設備,必須有可靠有效的安全接地和防雷裝置方可開動使用。不懂電氣和機械的人,嚴禁使用和玩弄機械設備。吊裝區域非操作人員嚴禁入內,吊裝
85、機械必須完好,把桿垂直下方不準站人,嚴禁違章指揮和操作。8、 所有人貨兩用梯,中小型機械、腳手架、塔吊等機械設備必須經勞動部門和安全部門驗收合格并掛牌后,方可使用。塔機、人貨兩用梯及建筑物均須安裝隨樓層上升的避雷接地裝置。9、 塔吊必須有“三保險、五限位”裝置,不準帶“病”運轉,不得在運轉中維修保養,嚴禁超載運行,起吊物品時應采用集裝箱或成捆吊裝,包括鋼模、扣件、回形卡、鋼筋等。防止跌落傷人,不得單點吊裝。10、 所有機械操作人員必須持有操作證書,否則不準上崗操作,同時必須做到定機定人責任操作制度。11、 外墻腳手架采用挑架,具體搭設方案見腳手架設計方案。12、 現場的“四口”“五臨邊”必須搭
86、設防護欄桿,掛設安全網、并經常由專職安全人員檢查,防止出現安全方面空白點。13、 針對工程特點及工作環境,加強門衛制度,嚴禁非施工人員入內。14、 現場的供電電纜必須嚴格執行電線敷設方案,嚴禁亂拉電線,現場使用電線必須架空,不得隨意亂拖。15、 變電間,易燃品倉庫應單獨設置,使用材料是非燃性的。16、 臨時木工間,油漆間等應配置消防器材,按30M2/2只配置,現場消防器材有專人負責維修保養,按規定期限調換藥劑,在現場醒目的位置上設置防火標志、宣傳牌等,主樓內滅火裝置采用隨主體結構上升的高壓水泵消防水管,配合滅火器防火。17、 選好庫區、料場位置,倉庫門窗要堅固、嚴密,門鎖插銷要齊全。料工離庫上
87、鎖,庫房應建立嚴格的管理制度。18、 倉庫管理人員要加強責任心,辦事認真,收發料具時要堅持認真登記、清點等制度。19、 庫房電源控制必須設在外面,下班后斷電,安裝庫門要一律往外開。20、 貴重器材和設備應指定專人保管,嚴格領用、借用、交接手續。21、 變、配電室、冷凍機房、鍋爐房、電梯機房、空調機房等,設備安裝就位前,應安裝好門窗,必須設警衛人員看管,加強防范工作避免造成損壞丟失。22、 班組工具、量具要有專人負責,下班后要鎖入工具箱內,不要隨便亂放。工具房門窗要牢固,防止工具丟失。23、 自覺遵守現場出入制度,出入現場主動出示證件。24、 建立健全消防組織,消防工作要作到五同時:同計劃、同檢
88、查、同布置、同總結、同評比,應要建立施工現場臨時義務消防組織。專職消防人員要時常進行現場巡回檢查,如有特殊情況應及時與有關部門聯系。25、 嚴格執行現場用火制度,主動接受土建消防人員的檢查,電氣焊用火前應先辦理用火手續,并設專人看火,看火人員應備有足夠的消防用具。同時電焊工要經常檢查電氣焊工具是否漏氣、漏電,以防易燃易爆等不安全因素的產生。遇五級風以上時,禁止使用明火作業。26、 施工中如消防管道、設備、設施和其他工程發生沖突,施工人員不得擅自處理更改,應及時報請上級和設計單位,經批準后方可更改。27、 生活設施集體宿舍內須設置一定數量的滅火器,嚴禁在宿舍內亂拉電燈和其它電器設備,現場建立消防
89、制度和義務消防隊,執行24h的消防值班制。對易燃材料要集中管理,并設有明顯標志,嚴禁在消防栓周圍堆放設備材料,以確保消防設備道路的暢通。各施工小組工具房、宿舍內不得存放汽油、煤油等易燃材料。28、 冬季嚴禁用電爐取暖。29、 施工人員要嚴格執行現場消防制度及上級有關規定。30、 主要分部、分項工程的安全技術措施詳見前面:主要技術措施及施工要點。31、 嚴禁赤腳,穿高跟鞋進入現場,高處作業不準穿硬底或帶釘冒的鞋子及拖鞋,危險地區應有警戒標志,夜間應設紅燈示警。(二)、電梯井安全防護措施1、 井道內搭設腳手架搭設規定,腳手架應與井道四周的墻面擰緊,保持腳手架的整體穩定。2、 腳手架不能隨施工進度同
90、時搭設的,井道必須張設安全網,防護安全網應從底層搭設,往上每隔3-4層的平樓層均應固定張設安全網,張設時應嚴格按新要求進行,安全網和其支設的所有材料必須符合要求,張設安全網的各聯結點均應牢固安全,可靠。每四層設一道隔離層(見附圖)。3、 井道在樓層面如尚未砌筑,敞開無圍護時應按局標準管理要求加設雙道圍欄,并井道口大小安裝鋼筋制作的鐵柵門(見附圖)4、 電梯井口,門口都必須設有安全防護措施,安裝固定柵門或護欄。各種安全防護措施一定要安全可靠。如在施工需要臨時拆除防護設施時必須要征得工地負責人和安全員的同意,采取臨時防護設施,設置明顯的標志,并派專人監護。施工結束后,必須立即恢復安全防護設施后,方
91、可離開操作崗位。5、 在井道內塔設完成腳手架或安全網,井口外口安全防護設施必須由工地管理人員會同安全員和施工班組負責人共同驗收,若合格,在上崗記錄上簽字同意后,工地方能安排人員在井道入其周圍施工作業。6、 井道里張設和拆除安全網及搭設腳手架,清除安全網和腳手架上的建筑垃圾均由持合格上崗證的架子工進行施工,施工前工地管理人員必須對施工人員進行針對性的安全交底。施工中應對交底要求的落實情況進行檢查和督促,重點應包括:施工人員的個人防護用品,防滑鞋,安全帽的穿戴,掛點是否安全正確,針對性的措施是否落實,操作順序是否可行等。7、 井道腳手架上均布荷載不得超過270kg/M2,砌筑時同時堆磚不得多于兩步
92、。用于粉刷或墻面清理腳手架同時操作不得多于三步。腳手架上建筑材料,雜物必須隨做隨清,井道內有人員操作(包括搭拆設施、砌筑、粉刷、清理垃圾等)應封門,各施工層的井道通道應設警戒標志。8、 井道內各施工段不得傾倒垃圾雜物,若需要利用井道作倒垃圾或施工中作其它之用,應按專門方案實施,嚴禁井道內無圍護,引流管道的情況下亂倒垃圾,底面垃圾堆積不得超過半層,水泥漿須引流至建筑物外的沉淀池內。9、 井道內安全網內的垃圾,雜物應及時清理,清理順序從上到下清除到樓面,由專門設置的施工垃圾井架和運輸設備運到地面。安全網的拆除,應待安裝電梯搭到安全高度時方可拆除。(三)、高空作業安全措施1、 衣著要靈便,禁止穿硬底
93、和帶釘易滑的鞋。2、 高空作業所用的材料要載堆放平穩,工具應隨手放入工具袋,上下傳遞物件禁止拋擲。3、 遇惡劣氣候,影響施工安全時禁止進行露天高空作業,起重。4、 沒有安全措施,禁止在未固定的構件上行走或作業,高空作業與地面聯系應通訊裝置,并設專人負責。十二、進度控制要求及施工進度網絡計劃:該工程計劃工期為510天,時間要求急,對施工技術方案的優化、工序搭接、勞動力的安排。各工種協調作業、材料供應等都提出了很高的要求,為確保按期優質完成施工任務,制訂措施如下:1、 采取比較適合該工程的三級網絡控制工期。其中的一級網絡計劃為總進度計劃(見附圖)。二級網絡最終要達到一級網絡要求,三級網絡為每層結構
94、施工計劃(或同施工進度計劃),它是二級網絡進度的細化過程,在進度控制中占有重要作用。其中一、二級網絡由工程技術負責人控制,三級網絡由現場施工組及技術組負責,報工程技術負責人備案。各班組使用的塔吊、人貨兩用電梯等垂直運輸工具由項目施工組每天編制詳細的上料計劃,交施工班組執行,確保施工作業忙而不亂,現場管理有條不紊。同時,在保證工程質量的前提下,緊抓主導工序不放,組織小流水段流水施工。盡力縮短網絡關鍵線路時間,是工程在擬定工期內完成施工任務的關鍵。2、 加強施工隊伍組織,力求工程施工的專業化、機械化。公司在確定該工程為20032004年度的重點項目及創優項目的同時,由公司施工處監督該工程的進度管理
95、,由公司機械化施工處協調參與該工程大型機械的管理。配備裝載機、配料機、JS750強制攪拌機、砼輸送泵等一整套砼施工設備及塔機、人貨兩用施工電梯等垂直運輸工具,加快施工速度。3、 項目部對該工程的一切問題速辦、速決,及時調整不合理方面,并對各大施工班組落實質量、進度獎罰制度,強調系統性管理和綜合管理;施工力量和技術力量由現場指揮部統一協調,保證每一個施工組的施工進度,控制在計劃工期內竣工。4、 每一工序施工前勞動力都必須及時組織到位,材料進場要加強計劃性與準確性。5、 加強季節性施工管理,基礎工程力求在雨季來臨前完成。把雨季施工放在主體工程,重點突出一個“搶”字。主體施工盡量安排全天候工作。調節
96、好高溫季節的作息時間,高溫季節施工應開早班和加夜班,并調度好室內外的工作時間。十三、成品及設備部件的保護措施1、 施工人員要認真遵守現場成品制度,注意愛護建筑物內的裝修、成品、設備、家具以及設施。2、 設備在安裝前由甲乙雙方有關人員檢查進入現場的重要設備及保溫。消音材料一定要存入庫內,進行拆箱點件并作好記錄,發現缺損及丟失情況,及時反映有關部門,應參加人員不齊時,不得隨意拆箱。3、 設備開箱點件后對于易丟、易損部件應指定專人負責入庫妥善保管。各類小型儀表元件及進口零部件,在安裝前不要拆包裝。設備搬運時露在外面應防止碰撞。4、 冷凍機、鍋爐、變壓器、空調機組、電梯等大型設備吊裝,應編寫吊裝及運輸
97、方案,在吊裝時按產品吊裝點吊裝,專業公司和施工隊指派有關人員參加。5、 配合土建的預埋電管及管口要封好,以免掉進雜物。6、 時裝的盤管風機待土建裝修后再進行安裝。為配合土建進度要求可用幾臺樣機事先把盤管風機的支管做好。7、 對成品有意損壞的要給予處罰,制訂切實可行的獎懲條例。8、 對管道、通風保溫成品要加強保護,不得隨意拆、碰、壓、防止損壞。9、 各專業施工遇有交叉“打架”現象發生,不得擅自拆改,需經設計,甲方有關部門協商,由施工所協調解決后,方可施工。10、 機房、變配電室等重要部位在不具安裝條件時不得進行設備安裝,當設備安裝好門要加鎖,并設專人看管。11、 對于貴重、易損的儀表、零部件盡量
98、在調試之前再進行安裝,必須提前安裝的要采取妥善的保護措施,以防丟失、損壞。12、 室內電梯一般不得做為施工使用,如急需使用時,必須采取嚴密的保護措施。并設專人開梯,加強維護,防止損壞成品。十四、文明施工和標準化管理該工程作為公司重點工程和鄭州市形象工程,也是公司對外的“窗口”工程,因此,必須狠下功夫抓好文明施工和標化管理。1、 由項目經理組織實施工地衛生制度,公司負責監督檢查,工地接受建設主管部門及建設單位的文明施工監督檢查。2、 施工現場周圍設立圍護設施,其高度不低于2M,外墻面整潔,封閉嚴密、完整,粉刷涂白,書寫整齊,設立明顯的標志牌和禁令標志。3、 施工現場內醒目處設立施工總平面布置圖,
99、并據此安排布置各項臨時設施。堆放大宗材料、成品、半成品和機具,不侵占場內道路及安全防護等設施。4、 施工現場主要出入口懸掛工程效果圖,并標明工程項目名稱、建設單位、設計單位、施工單位、項目負責人的姓名,開、竣工日期和監督電話。5、 嚴格依照中華人民共和國消防條例的規定,在施工現場建立和執行防火管理制度,設置符合消防要求的消防設施,并保持完好的備用狀態。6、 場內道路應暢通無阻,材料堆放應整齊有序,整個施工現場做到無積水和坑洼。7、 施工現場設置各類必要的職工生活設施,并符合衛生、通訊、照明要求,職工的膳食、飲水供應等符合衛生要求。8、 嚴格執行“門前三包”制度,工地內的污水不能外溢,建筑垃圾集
100、中堆放并及時清運,建材和垃圾清運過程中必須有防止滴漏飛揚的措施。9、 搞好公共環境衛生工作,建起工地臨時廁所。臨時廁所做到有組織的排污,并應及時消毒除蛆。并要與食堂和臨時住棚隔開一段相應的距離。10、 為解決施工現場便溺問題,擬每二層設男便桶二只,女便桶一只,并應專人每天給予清掃,所有施工人員不得隨地大小便。11、 工地應備置適量的勞保用品和防病殺菌藥品。夏季施工應有防暑降溫措施,冬季注意保溫。12、 項目管理部在同操作人員明確任務,安排進度、質量、安全生產要求的同時,必須向操作人員明確任務,安排進度、質量、安全生產要求的同時,必須向操作人員明確文明施工要求,嚴重野蠻施工,施工過程做到落手清。對施工區域、危險區域及主要場內道路,設立醒目的警示標志,并采取警戒措施。13、 夜間施工、樓梯及施工陰暗處,并采取警戒措施。14、 組織職工開展有利于身心健康的文體娛樂活動,嚴禁在工地聚眾賭博、賭力和賭食等。15、 協調各工種、各分包單位的關系,做好相互配合工作,在工序交接過程中,后道工序必須對前道工序做好成品保護,嚴禁在成品上亂涂亂劃。16、 工地挑架上系好綠色密目立網圍護。17、 加強工地綜合治理,作業人員需持證上崗,設專職門衛和門衛值班制度,所有外來員工應有勞務證、務工證、暫住證。
